某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过

练习题库2022-08-02  36

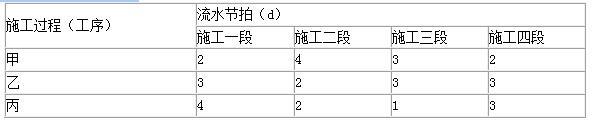

问题 某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。  各施工段的流水节拍【问题】  (1)简述无节奏流水施工的特点。  (2)该工程应采用何种的流水施工模式。  (3)计算各施工过程间的流水步距和总工期。  (4)试编制该工程流水施工计划图。

选项

答案

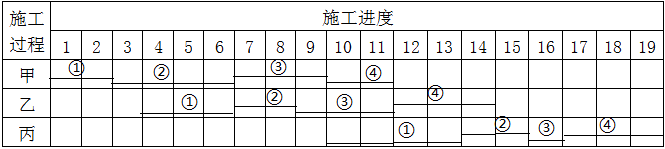

解析 (1)无节奏流水施工的特点是:  1)各个施工过程在各个施工段上的流水节拍通常不相等。  2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。  3)每个专业工作队都能够连续作业,施工段可能有间歇时间。  4)专业工作队数目等于施工过程数目。  (2)根据工程特点,该工程只能组织无节奏流水施工。  (3)求各施工过程之间的流水步距:  1)各施工过程流水节拍的累加数列  3)总工期  工期T=∑K+∑tn+∑G-∑C=(4+4)+(4+2+1+3)+2-1=19  (4)流水施工计划图如下所示。
转载请注明原文地址:https://tihaiku.com/jzgc/324093.html

最新回复(0)
