南方电子电气有限公司(建设单位)新建液晶屏(LED)生产车间,其生产线由建设单位

最全题库2022-08-02  45

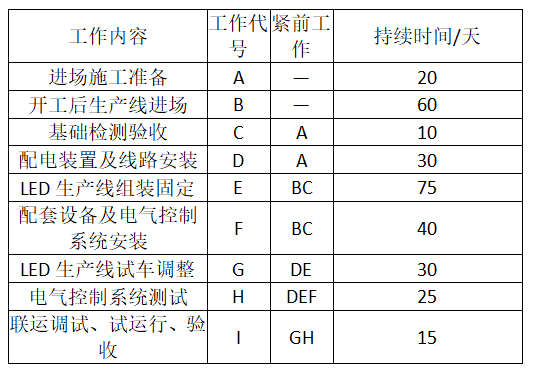

问题 南方电子电气有限公司(建设单位)新建液晶屏(LED)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LED生产线安装网络计划工作的逻辑关系及工作持续时间表(见表1)。表1 LED生产线安装网络计划工作逻辑关系及持续时间表A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LED生产线的安装正值夏季,由于台风影响航运,使LED生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。<1> 、按LED生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。<2> 、分析影响工期的关键工作是哪几个总工期需多少天<3> 、基础检验工作增加到30天,是否影响总工期说明理由。<4> 、LED生产线设备晚到7天,是否影响总工期说明理由。<5> 、如按合同工期完成,A施工单位如何进行工期调整

选项

答案

解析 <1>、  LED生产线安装进度双代号网络计划(见图1)图1 安装进度双代号网络计划<2>、 影响工期的关键工作是生产线进场;生产线组装固定;生产线试车调整;联动调试、试运行、验收,总工期为180天。<3>、 基础检验工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差未大于总时差30天。<4>、 LED生产线设备晚到7天,要影响总工期,因为该工作在关键线路上。<5>、 如按合同工期完成,A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
转载请注明原文地址:https://tihaiku.com/jzgc/323996.html

最新回复(0)
