某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降

资格题库2022-08-02  48

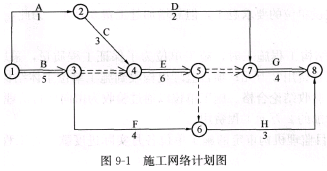

问题 某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班。施工网络计划如图9-1所示(时问单位:天)。甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:事件1:降水方案错误,致使工作D推迟2天,乙方人员配合用工增加5个工日,窝工6个工日。事件2:8月21日至22日,场外停电,停工2天,造成人员窝工16个工日。事件3:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%;合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3。事件4:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3。?事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时问,机械1台班,人工10个工日。【问题】1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。2.针对上述所发生事件,承包商可索赔总工期多少天?逐项说明理由。3.假设人工工日单价为25元/工日,合同规定,窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20%。工作K的综合收费为人工费的80%。试计算费用索赔总额。

选项

答案

解析 1.对上述事件的索赔判定如下: 事件1中,乙方可提出索赔要求。理由:降水工程由甲方另行发包,是甲方的责任。
事件2中,乙方可提出索赔要求。理由:场外停水、停电造成的人员窝工是不可预见的客观条件。
事件3中,乙方可提出索赔要求。理由:设计变更是甲方的责任,且工作E的工程量增加了50m3,超过了招标文件中工程量的10%。
事件4中,乙方不应提出索赔要求。理由:保证施工质量的技术措施费应由乙方承担。
事件5中,乙方可提出索赔要求。理由:甲方指令增加工作,是甲方的责任。
2.工期索赔天数具体计算如下:
事件1中,工作D总时差为8天,推迟2天,尚有总时差6天,不影响工期,因此可索赔工期0天。
事件2中,8月21日至22日停工,工期延长,可索赔工期2天。
事件3中,因E为关键工作,可索赔工期:(350-300)÷(300÷6)=1(天)。
事件5中,因G为关键工作,在此之前增加K,则K也为关键工作,索赔工期1天。
总计索赔工期=0+2+1+1=4(天)。
3.费用索赔总额的计算:
事件1:应索赔费用=12×6+25×5×(1+20%)=222(元)。
事件2:人工费=12×16=192(元);
机械费=50×2=100(元)。
事件5:人工费=25×10=250(元);
机械费=400×1=400(元);
综合收费=250×80%=200(元)。
合计费用索赔总额为:222+192+100+250+200+400=1364(元)。
转载请注明原文地址:https://tihaiku.com/jzgc/323954.html

最新回复(0)
