某工程,签约合同价为25000万元,其中暂列金额为3800万元,合同工期24个月

免费题库2022-08-02  49

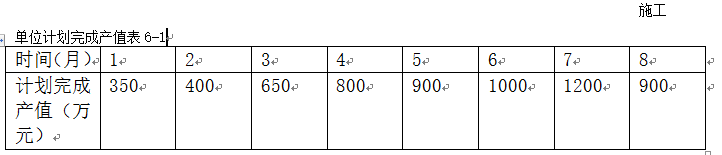

问题 某工程,签约合同价为25000万元,其中暂列金额为3800万元,合同工期24个月,预付款支付比例为签约合同价(扣除暂列金额)的20%,自施工单位实际完成产值达4000万元后的次月开始分5个月等额扣回。工程进度款按月结算,项目监理机构按施工单位每月应得进度款的90%签认,企业管理费率12%(以人工费、材料费、施工机具使用费之和为基数),利润率7%(以人工费、材料费、施工机具使用费和管理费之和为基数),措施费按分部分项工程费的5%计,规费综合费率8%(以分部分项工程费、措施费和其他项目费之和为基数),综合税率3%(以分部分项工程费、措施费、其他项目费、规费之和为基数)。施工单位在前8个月的计划完成产值见表6-1。工程实施过程中发生如下事件:事件1:基础工程施工中,由于相邻外单位工程施工的影响,造成基坑局部坍塌,已完成的工程损失40万元,工棚等临时设施损失3.5万元,工程停工5天。施工单位按程序提出索赔申请,要求补偿费用43.5万元、工程延期5天。建设单位同意补偿工程实体损失40万元,工期不予顺延。事件2:工程在第4月按计划完成后,施工至第5个月,建设单位要求施工单位搭设慰问演出舞台,项目监理机构确认该计日工项目消耗人工80工日(人工综合单价75元/工日);消耗材料150m2(材料综合单价100元/m2)。事件3:工程施工至第6个月,建设单位提出设计变更,经确认,该变更导致施工单位增加人工费、材料费、施工机具使用费共计18.5万元。事件4:工程施工至第7个月,专业监理工程师发现混凝土工程出现质量事故,施工单位于次月返工处理合格,该返工部位对应的分部分项工程费为28万元。事件5:工程施工至第8个月,发生不可抗力事件,确认的损失有:①在建永久工程损失20万元;②进场待安装的设备损失3.2万元;③施工机具闲置损失8万元;④工程清理花费5万元。1 、本工程预付款是多少万元?按计划完成产值考虑,预付款应在开工后第几个月起扣?2 、针对事件1,指出建设单位做法的不妥之处,写出正确做法。3 、针对事件2至事件4,若施工单位各月均按计划完成施工产值,项目监理机构在第4~7个月应签认的进度款各是多少万元?4 、针对事件5,逐条指出各项损失的承担方(不考虑工程保险),建设单位应承担的损失是多少万元?(计算结果保留2位小数)

选项

答案

解析 工程预付款=(25000-3800)×20%=4240(万元);
1~6月份计划完成产值=350+400+650+800+900+1000=4100(万元)4000(万元),所以预付款应从开工后第7个月起扣。
不妥之处:建设单位同意补偿工程实体损失40万元,工期不予顺延。
正确做法:建设单位应补偿工程实体损失和临时设施损失共计43.5万元,工期顺延5天。
第4月应签认的进度款=800×90%=720(万元);
第5月应签认的进度款=[9000000+(80×75+150×100)×(1+8%)×(1+3%)]×90%=8121024.36(元)=812.10(万元);
第6月应签认的进度款=[1000+18.5×(1+12%)×(1+7%)×(1+8%)×(1+3%)]×90%=922.20(万元);
第7月应签认的进度款=1200×90%-4240/5=232(万元)。
①在建永久工程损失20万元——应由建设单位承担;
②进场待安装的设备损失3.2万元——应由建设单位承担;
③施工机具闲置损失8万元——应由施工单位承担;
④工程清理花费5万元——应由建设单位承担;
建设单位应承担的损失=20+3.2+5=28.20(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/323907.html

最新回复(0)
