某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单
某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单
练习题库
2022-08-02
37
问题

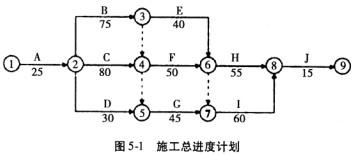

某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单位。经总监理工程师批准的施工总进度计划如图5 -1所示(单位:d),各项工作匀速进展。
工程实施过程中发生以下事件。事件1:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。 甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、 安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材料转交给 项目监理机构。事件2:甲施工单位与乙施工单位签订了B分部工程的分包合同。B分部工程开工45d后,建 设单位要求设计单位修改设计,造成乙施工单位停工1 5 d,窝工损失合计8万元。修改设计后,B 分部工程价款由原来的500万元增加到560万元。甲施工单位要求乙施工单位在30d内完成剩余 工程,乙施工单位向甲施工单位提出补偿3万元的赶工费,甲施工单位确认了赶工费补偿。事件3:由于事件2中B分部工程修改设计,乙施工单位向项目监理机构提出工程延期的申 请。事件4:专业监理工程师巡视时发现,已进场准备安装设备的丙施工单位未经项目监理机构进 行资格审核。【问题】1.事件1中,分别指出建设单位、甲施工单位做法的不妥之处,并说明理由。甲施工单位提交 的乙施工单位的分包资格材料还应包括哪些内容?2.事件2中,考虑设计修改和费用补偿,乙施工单位完成B分部工程每月(按30d计)应获得 的工程价款分别为多少万元?B分部工程的最终合同价款为多少万元?3.事件3中,乙施工单位的做法有何不妥?写出正确做法。B分部工程的实际工期是多少天?4.事件3中,B分部工程修改设计对F分部工程的进度以及对工程总工期有何影响?分别说 明理由。5.写出项目监理机构对事件4的处理程序。
选项
答案
解析
<P>1.(1)建设单位做法的不妥之处:工程开工前,建设单位未将委托给监理单位的监理内容和权 限书面告知甲施工单位。
<P>理由:《中华人民共和国建筑法》规定,在实施建筑工程监理前,建设单位应当将委托的工程监 理单位、监理的内容及监理权限,书面通知被监理的建筑施工企业。
<P>(2)甲施工单位做法的不妥之处:甲施工单位向建设单位提交了乙施工单位分包单位资格报 审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料。
<P>理由:甲施工单位选定乙分包单位后,应向监理工程师提交分包单位资质报审表。
<P>(3)甲施工单位提交的乙施工单位的分包资格材料还应包括:特殊行业施工许可证、国外(境 外)企业在国内承包工程许可证;分包单位的业绩;拟分包工程的内容和范围;专职管理人员和特 种作业人员的资格证、上岗证。
<P>2.(1)B分部工程第1个月应获得的工程价款:500/(75/30) =200(万元)。 B分部工程第2个月应获得的工程价款:500/(75/15) +8 =108(万元)。 B分部工程第3个月应获得的工程价款:500/(75/30)+(560 -500) +3 =263(万元)。
<P>(2)B分部工程的最终合同价款:200 +108 +263=571(万元)。
<P>3.(1)乙施工单位的做法不妥之处:乙施工单位直接向项目监理机构提出工程延期的申请。
<P>正确做法:乙施工单位应向甲施工单位提出工程延期申请,再由甲施工单位向项目监理机构 提出工程延期的申请。
<P>(2)B分部工程的实际工期是75 +15=90( d)。
<P>4.(1)B分部工程修改设计对F分部工程进度的影响:使F分部工程进度推迟了10d。
<P>理由:工作B为工作F的紧前工作,工作B的持续时间拖延了15d,但其自由时差为5d,因此 使F分部工程进度推迟10d。
<P>(2)B分部工程修改设计对工程总工期的影响:使总工期延长10d。
<P>理由:由于B分部工程的修改设计使F分部工程进度推迟了10d,而工作F位于关键线路上, 属于关键工作,就使总工期相应延长10d。
<P>5.项目监理机构对事件4的处理程序如下:
<P>(1)下达工程暂停令;
<P>(2)对丙施工单位资质进行审查;
<P>(3)如果丙施工单位资质合格,签发工程复工令,如果丙施工单位资质不合格,要求甲施工单 位撤换分包单位。
<P>【所考查知识点】
<P>本案例第1问主要考查总承包单位应递交的分包单位的资质材料。
<P>本案例第2问主要考查工程价款的计算。
<P>本案例第3问主要考查总包单位、分包单位和监理单位的关系。
<P>本案例第4问主要考查修改设计对工期的影响及关键工作。
<P>本案例第5问主要考查项目监理机构对分包单位资格审查的程序。
转载请注明原文地址:https://tihaiku.com/jzgc/323841.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
建设工程施工合同文件包括:①协议书;②投标书;③中标通知书;④合同通用条款;⑤合
在工程项目合同的履行过程中发生了争议,双方没有订立仲裁协议的,应当按照()作为争
仅对技术建议书的质量进行评审,而与技术建议书排名最高的咨询公司就财务建议书与合同
国内采购工程咨询服务时使用的评标方法一般为()。A.基于质量和费用的选择 B.
在咨询工程师的工作阶段中,咨询工作的总结包括()。A.回访 B.总结工作 C
在项目投产运营阶段,咨询工程师可开展项目的后评价工作,具体包括()。A.目标评价
工程项目管理团队内部各部门的要求和期望包括()。A.优良的工作环境 B.松弛的
因不可抗力造成的损失,应由承包人承担的情形是()。A.因工程损害导致第三方财产损
下列不属于咨询工程师参与管理的目的是()。A.追求自身利益最大化 B.按合同规
下列关于承包商对工程项目管理特点的说法,错误的是()。A.以委托合同为基本要求
随机试题
[originaltext]W:Hi,Sam.Welcometothe"EllenShow".M:Thankyou.W:Sam,ho
Television:theCyclopsthatEatsBooksA)WhatisdestroyingAme
Chinesenationalfolkmusicisanimportantpartofhumanintangibleculturalhe
下列关于钻孔压浆桩的施工要点描述不正确的是()。A.能在冬季严寒气候条件下施工
Thechangeinthatvillagewasmiraculou
2012年单项选择:方雨认为社会法制应符合大众权益,当它不符合时就应修改。根据柯
已知钢筋混凝土矩形截面梁,截面尺寸为b×h=250mm×500mm,C25混凝土
肝硬化的病理组织学变化有 A.假小叶形成B.纤维组织增生C.肝细胞弥漫大片坏
甲某被一木材加工厂招收为电锯工,某工作环境有噪音、飞溅火花、刨屑等危害因素。木材
分部分项工程成本分析的“三算”对比分析,是指( )的比较。A.概算成本、预算成本
最新回复
(
0
)
