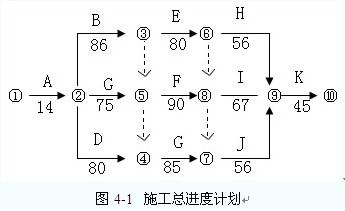

某实施施工监理的工程,建没单位按照《建设工程施工合同(示范文本)》与甲施工单位签订了施工总承包合同。合同约定:开工日期为2006年3月1日,工期为302天:建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。 经总监理工程师批准的施工总进度计划如图4-1所示(时间单位:天)。
工程实施中发生了下列事件: 事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2006年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。 事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,、工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。 事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请须延工期5天。 事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。 问题: 事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。
选项
答案
解析
(1)答复:同意推迟3天开工(或:同意2006年3月4日开工) (1分),同意赔偿损失3万元(1分)。
(2)理由:场外道路没有开通属建设单位责任(0.5分),且甲施工单位在合同规定的有效期内提出了申请(0.5分)。
转载请注明原文地址:https://tihaiku.com/jzgc/323753.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
下列工程项目中,属于按照项目经济特征的分类的是()。A.企业投资项目 B.公益
工程施工过程中,对于施工承包单位要求的工程变更。施工承包单位提出的程序是()。A
下列属于工程项目不同于一般项目的特征的是()。A.一次性 B.唯一性 C.工
某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差()。 A.分别
工程项目建设周期可划分为()。A.前期阶段 B.准备阶段 C.实施阶段 D
【背景】某工程项目的进度计划如以下单代号网络计划所示。(时间单位:周)。
根据《标准施工招标文件》,承包人应在收到工程变更指示后的()内提出变更工程价款的
业主方在选择工程项目管理模式时,应考虑的因素包括()。A.项目的复杂性 B.资
下列有关工程项目周期阶段的说法,正确的是()。A.工程项目准备阶段的主要任务是对
根据《必须招标的工程项目规定》,全国执行统一的必须招标的项目范围和规模标准,不再
随机试题
[originaltext]W:Hi,Jay!M:Hi,Linda.AreyoureadyforyourbigtriptoChic
WhichofthefollowingisatransferformforinternationalstudentsintheU.S?
[audioFiles]audio_eusz20086_001(20091)[/audioFiles]A、Afinancialburden.B、Ago
ACrisisofConfidenceforMastersoftheUniverseMeltdow
存储一个32位数0x12345678到1000H~1003H四个字节单元中,若以
以下哪一项不是自身免疫性疾病:A.SLE B.RA C.SS(干燥综合征)
演唱会对各类灯具设备要求质量高、数量多,特别是对电脑灯的需要量最大,其次是各种常
保本型股指联结票据内嵌的股指期权的选择取决于投资者的需求。()
新型人力资源管理组织机构的表现形式是()。A.直线职能的设置 B.人力资源
6~14岁小儿贫血标准A.Hb<150g/L B.Hb<145g/L C.H
最新回复
(
0
)
