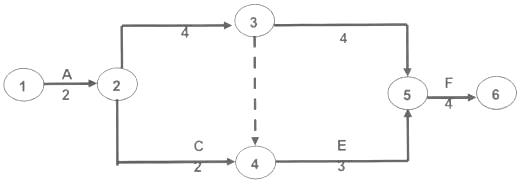

如下所示双代号网络计划(不考虑要求工期),工作E的最迟开始时间是()。
A.4B.11C.6D.7
选项
A.4
B.11
C.6
D.7
答案
D
解析
2022教材P145页 /2021/2020教材P141页
关键线路1-2-3-5-6为14天F工作的最迟完成时间为14天,最迟开始时间为14-4=10天F工作的最迟开始时间为E工作最迟完成时间所以为10天E工作最迟开始时间为10-3=7天
转载请注明原文地址:https://tihaiku.com/jzgc/31849.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
链球菌感染后肾小球肾炎C3恢复正常的时间 A3天 B8周内 C半年?1
运用动态控制原理进行施工质量控制时,质量计划是指组成工程质量多元素的()。
根据《标准施工招标文件》,竣工付款申请单的提交时间为()。A.工程接收证书
关于网络计划中关键线路正确的是()。A.一个网络计划只能有一条关键线路
下列施工成本管理措施中,属于组织措施的是()。A.编制合理的资金使用计划,
施工风险管理工作包括:①施工风险应对;②施工风险评估;③施工风险识别;④施工风险
关于项目工作流程图的说法,正确的是()。A.项目各参与方应形成统一的工作流
在建设项目实施过程中,项目经理修正了信息传递工作流程。这种纠偏措施属于动态控制的
施工项目成本分析的内容有()。A.时间节点成本分析 B.工作任务分解单元
为确保施工进度计划能得以实施,施工方应编制的与之配套的计划有()。A.劳动
随机试题
Whatistheprojectmainlyconcernedwith?[br][originaltext]ChinaCentralRad
Youshouldspendabout20minutesonQuestions14~26,whicharebasedonReading
下列能源属于现代新能源的是( )。A.生物质能、天然气、可燃冰 B.生物质能
行政赔偿是指行政主体在行使行政职权过程中侵犯行政相对人的合法权益并造成损失时,国
房地产开发企业为了维护企业形象,提高社会声誉,其定价目标通常是( )。A.实现
术后腹痛,发热,子宫及附件区压痛,考虑为<P>A.漏吸<br>B.子宫穿孔<br
“感觉到了的东西我们不能立刻理解它,只有理解了的东西才能更深刻地感觉它”,这表明
以所购商用房(通常要求借款人拥有该商用房的产权)作抵押的,应当由( )决定是否
在未来一段时间内,一定置信度下,银行承担的风险可能超出预期损失的损失水平称为(
在通常情况下,课堂气氛可能分成积极的、消极的和{pz_填空}三种类型。
最新回复
(
0
)
