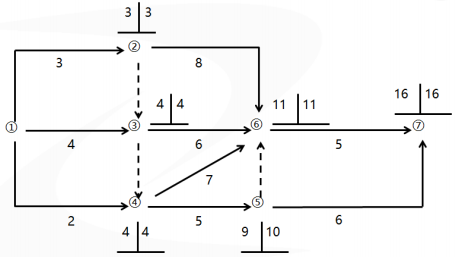

某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表

admin2022-08-02  36

问题 某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明(   )。A.工作1-4为关键工作B.工作2-6的自由时差为0C.工作3-6为关键工作D.工作4-5的总时差和自由时差相等E.工作5-7的总时差为1

选项 A.工作1-4为关键工作
B.工作2-6的自由时差为0
C.工作3-6为关键工作
D.工作4-5的总时差和自由时差相等
E.工作5-7的总时差为1

答案 BE

解析 关键线路为①②⑥⑦,①③④⑥⑦。选项A,工作1-4不是关键工作;选项C,工作3-6不是关键工作;选项D,⑤节点不是关键节点,因此总时差不等于自由时差。
