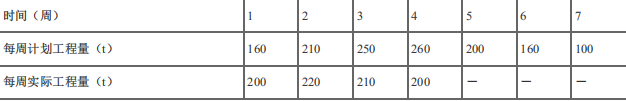

已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截至第4

admin2022-08-02  37

问题 已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截至第4周末工程实际进展点落实在计划S曲线的(   )。A.左侧,表明此时实际进度比计划进度拖后60tB.右侧,表明此时实际进度比计划进度超前60tC.左侧,表明此时实际进度比计划进度超前50tD.右侧,表明此时实际进度比计划进度拖后50t

选项 A.左侧,表明此时实际进度比计划进度拖后60t
B.右侧,表明此时实际进度比计划进度超前60t
C.左侧,表明此时实际进度比计划进度超前50t
D.右侧,表明此时实际进度比计划进度拖后50t

答案 D

解析 第4周末累计的计划工程量=160+210+250+260=880t,第4周末累计的实际工程量=200+220+210+200=830t,累计的实际工程量-累计的计划工程量=830-880=-50t,这就说明实际进度比计划进度拖后50t,实际进展点落在计划S曲线的右侧。
