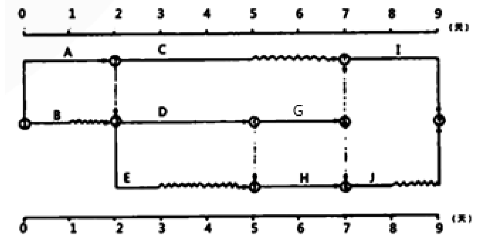

某工程双代号时标网络计划如下图所示,该计划表明( )。 A.工作I为关键工
某工程双代号时标网络计划如下图所示,该计划表明( )。 A.工作I为关键工
admin
2022-08-02
53
问题
某工程双代号时标网络计划如下图所示,该计划表明( )。
A.工作I为关键工作B.工作C的总时差为2天C.工作B的自由时差为1天D.工作H的总时差为零E.工作E的最早完成时间为第5天
选项
A.工作I为关键工作
B.工作C的总时差为2天
C.工作B的自由时差为1天
D.工作H的总时差为零
E.工作E的最早完成时间为第5天
答案
ABC
解析
关键线路为ADGI,选项D,工作H属于非关键工作,总时差为1天;选项E,工作E的最早完成时间是第3天。
转载请注明原文地址:https://tihaiku.com/jzgc/317361.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
反映宏观经济运行的关键变量包括()。A.产出 B.折旧 C.利率 D.就业
按照建设工程监理制度规定,必须实行建设工程监理的工程范围的有( )。A.国家重点
刚从学校毕业的学生正在寻找工作,刚刚生育后的母亲正在寻找工作,或者离开原岗位试图
2015年11月,中国中央扶贫开发工作会议召开,提出坚决打赢脱贫攻坚战,确保(
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,长
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》提出了以
《全国重要生态系统保护和修复重大工程总体规划(2021-2035年)》贯彻落实主
到( )年,通过大力实施重要生态系统保护和修复重大工程,全面加强生态保护和修复工
国土空间生态修复和国土综合整治重大工程的确定与时序安排,应优先在( )区域开展。
随机试题
JoeSimpsonandSimonYateswerethefirstpeopletoclimbtheWestFaceof
[originaltext]Ateamofscientistsrecentlybeganaprojecttomeasurethe
HowtoBeanExpertI.Backgroundinformationaboutthe
[originaltext]W:David.haveyoueverplacedanadintheCampusDaily?M:Yes
中金所5年期国债期货的可交割国债票面利率大于3%时,其转换因子大于1。()A、正确B、错误A如果可交割国债票面利率高于国债期货合约标的票面利率
Amanagementdomaintypicallycontainsa
表面活性剂结构的特点是A.含烃基的活性基团 B.是高分子物质 C.分子
腹泻患者粪便培养,可疑菌落镜检为革兰阴性中等大小杆菌,接种以下培养基,24小时后
生产资料所有制关系本质上体现了 A.人与自然的关系B.人与物的关系 C.人
急性感染性多发性神经炎累及的部位有( )。A.神经末梢、脊神经根、脑神经 B
最新回复
(
0
)
