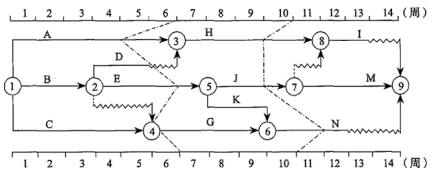

某工程双代号时标网络计划进行到第6周末和第10周末时,检查其实际进度如下图前锋线

admin2022-08-02  40

问题 某工程双代号时标网络计划进行到第6周末和第10周末时,检查其实际进度如下图前锋线所示,由图可以看出(   )。A.第6周末检查时,工作A拖后2周,不影响总工期B.第6周末检查时,工作E进展正常,不影响总工期C.第6周末检查时,工作G尚未开始,不影响总工期D.第10周末检查时,工作H拖后1周,不影响总工期E.第10周末检查时,工作J拖后1周,不影响总工期

选项 A.第6周末检查时,工作A拖后2周,不影响总工期
B.第6周末检查时,工作E进展正常,不影响总工期
C.第6周末检查时,工作G尚未开始,不影响总工期
D.第10周末检查时,工作H拖后1周,不影响总工期
E.第10周末检查时,工作J拖后1周,不影响总工期

答案 BCD

解析 由于工作A的总时差为1周,在第6周末检查时,工作A拖后2周,会使总工期拖后1周。工作E在第6周末检查时,实际进展位置点与检查日期重复,因此,工作E进展正常,不影响总工期。在第6周末检查时,工作G的实际进展位置点落在该工作的开始节点上,说明尚未开始工作,由于工作G的总时差为2周,因此拖后1周不会影响总工期。由于工作H的总时差为1周,在第10周末检查时,工作H拖后1周,不会影响总工期。工作J为关键工作,拖后1周会使总工期拖后1周。
