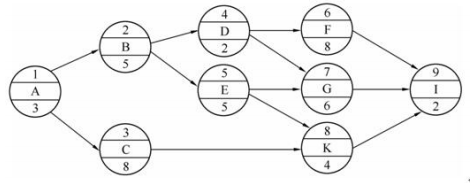

问题 某工程单代号网络计划如下图所示,时间参数正确的有(   )。A.工作G的最早开始时间为10B.工作G的最迟开始时间为13C.工作E的最早完成时间为13D.工作E的最迟完成时间为15E.工作D的总时差为1

选项 A.工作G的最早开始时间为10
B.工作G的最迟开始时间为13
C.工作E的最早完成时间为13
D.工作E的最迟完成时间为15
E.工作D的总时差为1

答案 BCE

解析 本题考查的是单代号网络计划时间参数的计算。关键线路:A-B-E-G-I,工期为21。选项A,工作G的最早开始时间为13;选项D,工作E的最迟完成时间为13。
