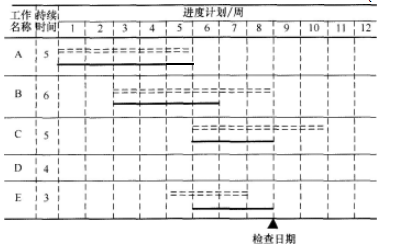

某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗
某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗
admin
2022-08-02
34
问题
某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进度,粗实线表示实际进度)。如果各项工作均为匀速进展,且实际工程量与计划工程量一致,则截止到第8周末( )。
A.工作A已完成B.工作B的实际进度超前2周C.工作C的实际进度拖后1周D.工作E的实际进度正常
选项
A.工作A已完成
B.工作B的实际进度超前2周
C.工作C的实际进度拖后1周
D.工作E的实际进度正常
答案
A
解析
本题考查的是横道图比较法。
对比分析实际进度与计划进度:
1)如果涂黑的粗线右端落在检查日期左侧,表明实际进度拖后;
2)如果涂黑的粗线右端落在检查日期右侧,表明实际进度超前;
3)如果涂黑的粗线右端与检查日期重合,表明实际进度与计划进度一致。
截止到第8周末,工作B实际拖延了2周,工作C进度正常,工作E的实际进度拖后了1周。
转载请注明原文地址:https://tihaiku.com/jzgc/316963.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
除党中央、国务院有明确要求外,未列人目录清单、审批计划的规划,原则上不得编制或批
《规划》要求建立以“三区四带”为核心的全国重要生态系统保护和修复重大工程总体布局
实施全国重要生态系统保护和修复重大工程,是党的()作出的重大决策部署。A.十六大
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,黄河
根据《全国重要生态系统保护和修复重大工程总体规划(2021—2035年)》,到2
下列各项属于中央银行特征的有()。A.以营利为目的 B.经营普通银行业务,并经
中国人民银行调整存款准备金率的目的是()。A.引导市场利率水平 B.调控货币供
自然垄断产业的政府规制的目的是()。A.维护市场秩序 B.促进公平正义 C.
投资项目的“三个清单”应及时向社会公布,接受社会监督,做到()。A.依法.客观.
简化规划中重大工程项目审批核准程序并优先保障规划选址、土地供应和融资安排,具备条
随机试题
CP,孕38周,规律宫缩5小时入院。产科检查:宫口扩张3cm,胎心率140次/m
零状态响应是指换路前初始储能为零,仅有外加激励引起的响应,其实质是电源给电容元件
暂态地电压检测时的相对值是被测设备数值与环境数值(金属)差.
A.8 B.6 C.0 D.5
关于蛋由质合成的错误叙述是A.氨基酸以氨基与tRNA共价相连 B.氨基酸与tR
肌肉中氨基酸脱氨基作用的主要方式是A.嘌呤核苷酸循环 B.谷氨酸氧化脱氨基作用
Humansurvivalhasbeenbasedonunrival
商业银行可以通过不同的策略来达到营销目的,其中单一策略的特点有()。A.目标大、
根据认知心理学的观点,感觉属信息的()。单选A.输入和登记 B.储存
合议庭审理的案件,裁决按照多数仲裁员的意见作出,少数仲裁员的不同意见可以记录笔录
最新回复
(
0
)
