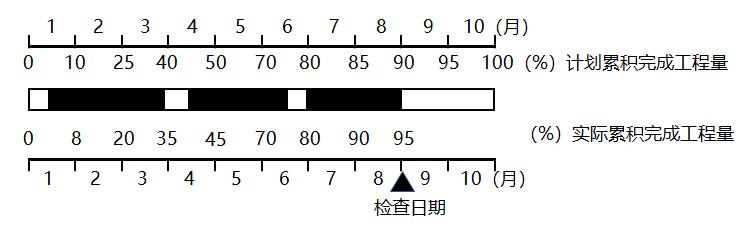

(2021年真题)某工程横道计划如下图所示,图中表明的正确信息是(  )。 A

admin2022-08-02  34

问题 (2021年真题)某工程横道计划如下图所示,图中表明的正确信息是(  )。A.截止检查日期,进度超前B.前3个月连续施工,进度正常C.第4个月中断施工,进度拖后D.前6个月连续施工,进度正常

选项 A.截止检查日期,进度超前
B.前3个月连续施工,进度正常
C.第4个月中断施工,进度拖后
D.前6个月连续施工,进度正常

答案 A

解析 2022/2021版教材P94
本题考查的是横道图比较法。选项B,前3个月未连续施工,进度拖后5%;选项C,第4个月中断施工,当月实际进度与计划进度一致均为10%;选项D,前6个月未连续施工,进度正常。
转载请注明原文地址:https://tihaiku.com/jzgc/316727.html

最新回复(0)
