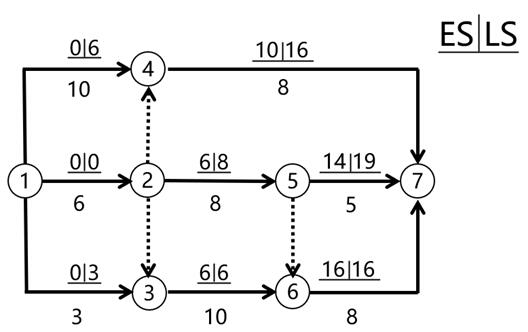

(2021年真题)某工程双代号网络计划如下图所示,图中表明的正确信息有(  )。

admin2022-08-02  36

问题 (2021年真题)某工程双代号网络计划如下图所示,图中表明的正确信息有(  )。A.工作①→③的总时差等于自由时差B.工作①→④的总时差等于自由时差C.工作②→⑤的自由时差为零D.工作⑤→⑦为关键工作E.工作⑥→⑦为关键工作

选项 A.工作①→③的总时差等于自由时差
B.工作①→④的总时差等于自由时差
C.工作②→⑤的自由时差为零
D.工作⑤→⑦为关键工作
E.工作⑥→⑦为关键工作

答案 ACE

解析 2022/2021版教材P50
本题考查的是按工作计算法。关键线路为①→②→③→⑥→⑦。选项A,工作①→③的总时差=自由时差=3 选项B,工作①→④的自由时差为0,总时差为6 选项C,工作②→⑤的自由时差为0 选项D,工作⑤→⑦为非关键工作。选项E,工作⑥→⑦为关键工作。
转载请注明原文地址:https://tihaiku.com/jzgc/316698.html

最新回复(0)
