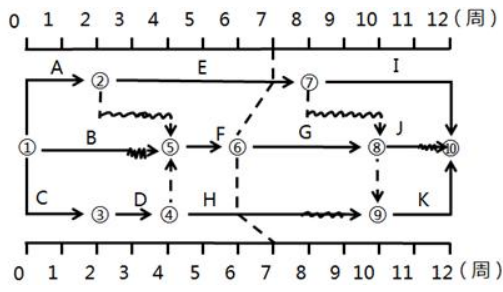

(2019年真题)某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划

admin2022-08-02  31

问题 (2019年真题)某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有( )。A.工作E进度正常,不影响总工期B.工作G进度拖延1周,影响总工期1周C.工作H进度拖延1周,影响总工期1周D.工作I最早开始时间调后1周,计算工期不变E.根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变

选项 A.工作E进度正常,不影响总工期
B.工作G进度拖延1周,影响总工期1周
C.工作H进度拖延1周,影响总工期1周
D.工作I最早开始时间调后1周,计算工期不变
E.根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变

答案 ABE

解析 2022/2021版教材P101
本题考查的是前锋线比较法。选项C错误,工作H进度拖延1周,但是其总时差为2周,不影响总工期;选项D错误,工作I为关键工作,若调后1周,则工期拖延1周。
转载请注明原文地址:https://tihaiku.com/jzgc/316270.html

最新回复(0)
