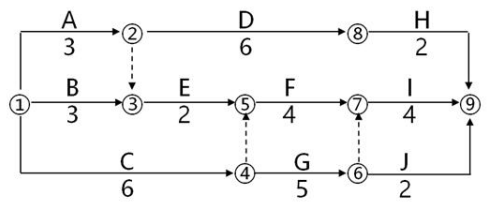

某工程双代号网络计划如下图所示(时间单位为周),图中工作F的最早完成时间和最迟完

admin2022-08-02  34

问题 某工程双代号网络计划如下图所示(时间单位为周),图中工作F的最早完成时间和最迟完成时间分别是第( )周。A.10和11B.9和11C.10和13D.9和13

选项 A.10和11
B.9和11
C.10和13
D.9和13

答案 A

解析 2022/2021版教材P47
本题考查的是双代号网络计划的时间参数的计算。ESF=6,EFF=6+4=10,TFF=1,LFF=TFF+EFF=1+10=11
