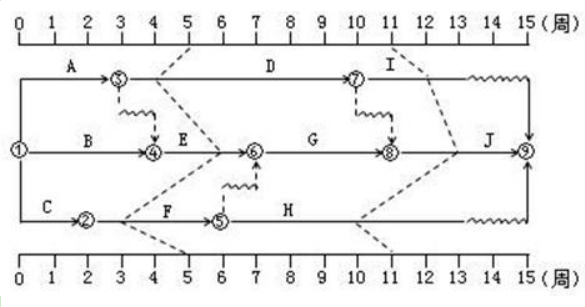

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示

admin2022-08-02  31

问题 某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度如下图前锋线所示,由图可以得出的正确结论有( )。A.第5周检查时,工作D拖后1周,不影响总工期B.第5周检查时,工作E提前1周,影响总工期C.第5周检查时,工作F拖后2周,不影响总工期D.第11周检查时,工作J提前2周,影响总工期E.第11周检查时,工作H拖后1周,不影响总工期

选项 A.第5周检查时,工作D拖后1周,不影响总工期
B.第5周检查时,工作E提前1周,影响总工期
C.第5周检查时,工作F拖后2周,不影响总工期
D.第11周检查时,工作J提前2周,影响总工期
E.第11周检查时,工作H拖后1周,不影响总工期

答案 ABDE

解析 2022/2021版教材P101
本题考查的是前锋线比较法。(1)第5周检查时,工作D拖后1周,因其有1周的总时差,不影响总工期;工作E提前1周,因其在关键线路上,所以影响总工期;工作F拖后2周,因其只有1周的总时差,影响总工期;(2)第11周检查时,工作J提前2周,因其在关键线路上,所以影响总工期;工作H拖后1周,因其有2周的总时差,不影响总工期。
转载请注明原文地址:https://tihaiku.com/jzgc/315596.html

最新回复(0)
