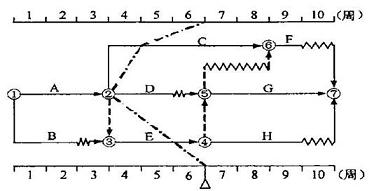

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点

admin2022-08-02  33

问题 某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示,则下列描述正确的是(  )。A.C工作实际进度拖后2周,影响工期2周B.D工作实际进度超前2周,不影响工期C.D工作实际进度拖后3周,不影响工期D.E工作实际进度拖后1周,影响总工期1周

选项 A.C工作实际进度拖后2周,影响工期2周
B.D工作实际进度超前2周,不影响工期
C.D工作实际进度拖后3周,不影响工期
D.E工作实际进度拖后1周,影响总工期1周

答案 D

解析 2022/2021版教材P101
本题考查的是前锋线比较法。选项A错误,C工作实际进度拖后2周,其总时差为1周,所以影响工期1周;选项B错误,D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周;选项C错误,D工作实际进度拖后3周,影响工期2周。
