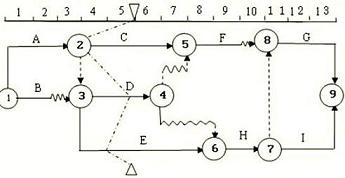

问题 某分部工程时标网络计划如下图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线中表述错误的是(  )。A.工作C实际进度拖后2天,并影响总工期1天B.工作D尚有总时差1天C.工作E拖后1天,将影响总工期1天D.工作G的最早开始时间将受影响

选项 A.工作C实际进度拖后2天,并影响总工期1天
B.工作D尚有总时差1天
C.工作E拖后1天,将影响总工期1天
D.工作G的最早开始时间将受影响

答案 B

解析 2022/2021版教材P101
本题考查的是前锋线比较法。第5天结束时,工作C拖后2天,其总时差为1天,影响总工期1天;工作D进度正常,其总时差尚有2天;工作E进度拖后1天,其为关键工作,影响总工期1天;由于工作G的最早开始时间受到工作C拖后的影响;工作H的最早开始时间会受到工作E拖后1天的影响。
