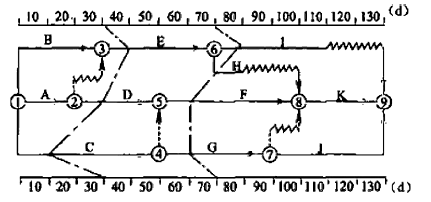

某工程双代号时标网络计划进行到第30天和第70天时,检查其实际进度绘制的前锋线如

admin2022-08-02  28

问题 某工程双代号时标网络计划进行到第30天和第70天时,检查其实际进度绘制的前锋线如下图所示,由此可得出正确的结论有(  )。A.第30天检查时,工作C实际进度拖后20天,不影响总工期B.第30天检查时,工作D实际进度正常,不影响总工期C.第70天检查时,工作G实际进度拖后10天,不影响总工期D.第70天检查时,工作F实际进度拖后10天,不影响总工期E.第70天检查时,工作H实际进度正常,不影响总工期

选项 A.第30天检查时,工作C实际进度拖后20天,不影响总工期
B.第30天检查时,工作D实际进度正常,不影响总工期
C.第70天检查时,工作G实际进度拖后10天,不影响总工期
D.第70天检查时,工作F实际进度拖后10天,不影响总工期
E.第70天检查时,工作H实际进度正常,不影响总工期

答案 BE

解析 选项A错误,第30天检查时,工作C实际进度拖后20天,影响工期;选项C错误,第70天检查时,工作G拖后10天,影响工期。选项D错误,第70天检查时,工作F实际进度拖后10天,影响总工期。
转载请注明原文地址:https://tihaiku.com/jzgc/315351.html

最新回复(0)
