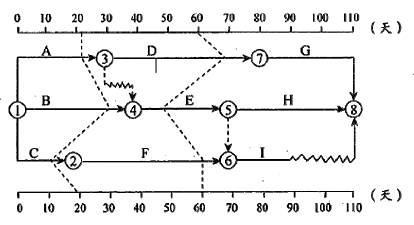

某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示

admin2022-08-02  29

问题 某工程双代号时标网络计划执行至第20天和第60天时,检查实际进度如下图前锋线所示,由图可以得出的结论有(  )。A.第20天检查时,工作A进度正常,不影响总工期B.第20天检查时,工作B拖后10天,影响总工期C.第20天检查时,工作C拖后10天,不影响总工期D.第60天检查时,工作D拖后10天,不影响总工期E.第60天检查时,工作E拖后10天,影响总工期

选项 A.第20天检查时,工作A进度正常,不影响总工期
B.第20天检查时,工作B拖后10天,影响总工期
C.第20天检查时,工作C拖后10天,不影响总工期
D.第60天检查时,工作D拖后10天,不影响总工期
E.第60天检查时,工作E拖后10天,影响总工期

答案 ACE

解析 选项B错误,第20天检查时,工作B提前10天,影响总工期;选项D错误,第60天检查时,工作D超前10天,影响总工期。
