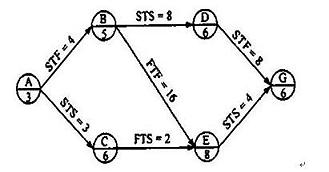

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键

admin2022-08-02  30

问题 某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有(  )。A.工作AB.工作BC.工作CD.工作DE.工作E

选项 A.工作A
B.工作B
C.工作C
D.工作D
E.工作E

答案 BE

解析 2022/2021版教材P83 本题考查的是单代号搭接网络计划。单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。通过计算可得,LAGE,G=17-13-4=0,LAGB,E=21-5-16=0,见下图。关键线路:S→B→E→G,工作S为虚拟工作。
转载请注明原文地址:https://tihaiku.com/jzgc/315322.html

最新回复(0)
