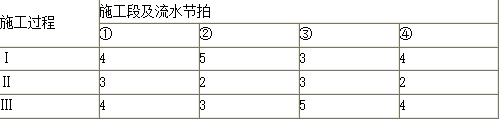

某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施

admin2022-08-02  34

问题 某工程划分为三个施工过程、4个施工段组织流水施工,流水节拍见下表,则该工程流水施工工期为(  )天。A.22B.23C.26D.27

选项 A.22
B.23
C.26
D.27

答案 D

解析 2022/2021版教材P32
本题考查的是流水施工工期的确定。施工过程Ⅰ:4,9,12,16;施工过程Ⅱ:3,5,8,10;施工过程Ⅲ:4,7,12,16 KⅠ,Ⅱ=max{4,6,7,8,-10}=8(天);KⅡ,Ⅲ=max{3,1,1,-2,-16}=3(天)。T=(8+3)+16=27(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/315173.html

最新回复(0)
