某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为

admin2022-08-02  55

问题 某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、3天,3天、4天、4天、2天和4天、3天、4天、4天,则流水施工工期为(  )天。A.20B.21C.22D.24

选项 A.20
B.21
C.22
D.24

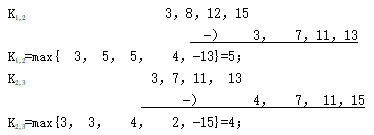

答案 D

解析 2022/2021版教材P32 本题考查的是流水施工工期的确定。(1)求各施工过程流水节拍的累加数列:施工过程1:3,8,12,15施工过程2:3,7,11,13施工过程3:4,7,11,15(2)错位相减求得流水步距:(3)施工工期T=ΣK+Σtn=(5+4)+15=24(天)。
