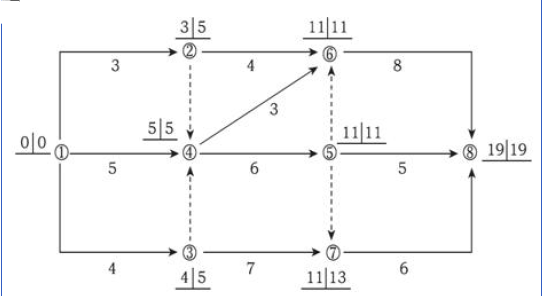

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()。
某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()。
admin
2022-08-02
64
问题
某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明()。
A.工作④→⑤为关键工作B.工作④→⑥为关键工作C.工作⑤→⑧的总时差为零D.工作①→③的自由时差为1E.工作⑦→⑧的自由时差为2
选项
A.工作④→⑤为关键工作
B.工作④→⑥为关键工作
C.工作⑤→⑧的总时差为零
D.工作①→③的自由时差为1
E.工作⑦→⑧的自由时差为2
答案
AE
解析
本题考查的是双代号网络计划时间参数的计算。关键线路为①→④→⑤→⑥→⑧,工作④→⑤为关键工作,工作④→⑥不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作⑤→⑧的总时差为19-11-5=3。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作①→③的自由时差为4-0-4=0,工作⑦→⑧的自由时差为19-11-6=2。参见教材P53。
转载请注明原文地址:https://tihaiku.com/jzgc/312461.html
本试题收录于:
土木建筑目标控制题库监理工程师分类
土木建筑目标控制
监理工程师
相关试题推荐
当监理工作结束时,项目监理机构应向建设单位和工程监理单位提交( )。A.工程质量
根据《建设工程监理规范》,监理日志应包括的内容有( )。A.天气和施工环境情况
根据《建设工程监理规范》,监理文件资料应包括的主要内容有( )。A.监理规划,监
根据《建设工程监理规范》,可由专业监理工程师签发的监理文件是( )。A.工程复工
应用建筑信息建模(BIM)技术进行工程造价控制时,需要建立( )模型。A.BIM
建设工程信息管理系统可以为项目监理机构提供的支持是( )。A.标准化、结构化的数
根据《建设工程监理规范》,项目监理机构在施工现场的巡视工作内容包括( )。A.施
建设工程监理的主要方式有( )。A.巡视 B.旁站 C.平行检验 D.见证
项目监理机构处理工程索赔事宜是建设工程目标控制重要的( )措施。A.技术 B.
总监理工程师签发工程暂停令,应事先征得( )同意。A.专业监理工程师 B.施工
随机试题
Childrenaresensitivetodisapprovalandadjusttheirbehaviour______.A、accordi
食品安全问题是关系到千千万万人民群众切身利益的社会问题。可是在中国,重大食品安全事件频繁发生,食品安全问题日益严峻。某些没有诚信的商人为了追求利润最大化
销售计划的制定一般采用()方法。
在计划完成后进行的评价性控制是A.前馈控制 B.现场控制 C.预防控制 D
城镇道路按道路的断面形式可分为四类。
Observethatfortheprogrammer,asfort
股权分置改革的完成表明()等一系列问题逐步得到解决.也是推动我国资本市场国
注意事项 1.本次申论考试分题本和答题纸两部分,题本提供有关资料及问题,答题纸
在其他条件不变的情况下,如果某产品需求价格弹性系数小于1,则当该产品价格提高时,
工程量清单综合单价的计算步骤中,在计算清单项目的人、料、机总费用之前进行的有(
最新回复
(
0
)
