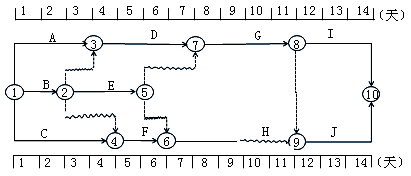

某工程双代号时标网络计划如图所示,该计划表明( )。 A.G工作为关键工作

admin2022-08-02  39

问题 某工程双代号时标网络计划如图所示,该计划表明( )。A.G工作为关键工作B.E工作的总时差为3天C.B工作的总时差为1天D.F工作为关键工作E.C工作的总时差为2天

选项 A.G工作为关键工作
B.E工作的总时差为3天
C.B工作的总时差为1天
D.F工作为关键工作
E.C工作的总时差为2天

答案 ACE

解析 考点:时标网络计划中时间参数的判定。关键线路是A→D→G→I或A→D→G→J,G是关键工作;E工作的总时差是2天;B工作的总时差为1天;F是非关键工作;C工作的总时差是2天。参见教材P62。
