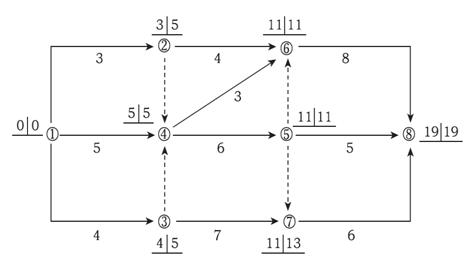

某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明( )。

admin2022-08-02  34

问题 某工程双代号网络计划中各节点的最早时间与最迟时间如下图所示,该计划表明( )。A.工作④→⑤为关键工作B.工作④→⑥为关键工作C.工作⑤→⑧的总时差为零D.工作①→③的自由时差为1E.工作⑦→⑧的自由时差为2

选项 A.工作④→⑤为关键工作
B.工作④→⑥为关键工作
C.工作⑤→⑧的总时差为零
D.工作①→③的自由时差为1
E.工作⑦→⑧的自由时差为2

答案 AE

解析 考点:双代号网络计划时间参数的计算。关键线路为①→④→⑤→⑥→⑧,工作④→⑤为关键工作,工作④→⑥不是关键工作。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作⑤→⑧的总时差为19-11-5=3。工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作①→③的自由时差为4-0-4=0,工作⑦→⑧的自由时差为19-11-6=2。参见教材P53。
转载请注明原文地址:https://tihaiku.com/jzgc/312142.html

最新回复(0)
