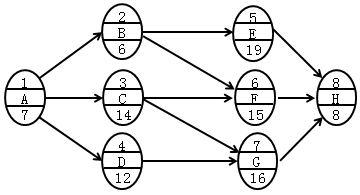

某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是( )。

admin2022-08-02  18

问题 某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是( )。  A.工作E是关键工作B.工作B的自由时差为0C.工作D的总时差为2天D.工作F的最迟开始时间为22天

选项 A.工作E是关键工作
B.工作B的自由时差为0
C.工作D的总时差为2天
D.工作F的最迟开始时间为22天

答案 A

解析 考点:单代号网络计划有关时间参数的计算。经计算可知关键线路为A→C→G→H;工作F的最迟开始时间为22天;工作D的总时差为2天;工作B的自由时差为0;工作E为非关键工作。参见教材P55。
