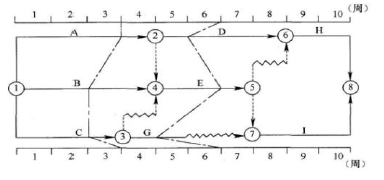

某分部工程时标网络计划如下图所示,当计划执行到第3 周末及第6 周末时,检查得到

admin2022-08-02  21

问题 某分部工程时标网络计划如下图所示,当计划执行到第3 周末及第6 周末时,检查得到的实际进度如图中的实际进度前锋线所示。该图表明( )。A.工作A 和工作D 在第4 周至第6 周内实际进度正常B.工作B 和工作E 在第4 周至第6 周内实际进度正常C.第3 周末检查时预计工期拖后1 周D.第6 周末检查时工作G 实际进度拖后1 周E.第6 周末检查时预计工期拖后1 周

选项 A.工作A 和工作D 在第4 周至第6 周内实际进度正常
B.工作B 和工作E 在第4 周至第6 周内实际进度正常
C.第3 周末检查时预计工期拖后1 周
D.第6 周末检查时工作G 实际进度拖后1 周
E.第6 周末检查时预计工期拖后1 周

答案 CE

解析 本题考核的是前锋线比较法进行实际进度与计划进度的比较。第3 周末检查时,工作A 进度正常;工作B 拖后1 周,其总时差为0,预计影响工期1 周;工作C 拖后1 周,其总时差为1 周,不影响工期。第6 周末检查时,工作G 拖后2 周,其总时差为2 周,不影响工期;工作D 拖后1 周,其总时差为0,预计影响工期1 周;工作E 实际进度正常。第4 周至第6 周内,工作A 实际进度正常,工作B 实际进度拖后,工作D 实际进度拖后,工作E实际进度正常。
