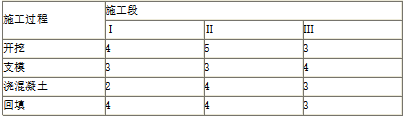

某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工

admin2022-08-02  37

问题 某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。A.17B.20C.23D.24

选项 A.17
B.20
C.23
D.24

答案 C

解析 考核流水施工工期的确定。施工过程Ⅰ:4,9,12施工过程Ⅱ:3,6,10施工过程Ⅲ:2,6,9施工过程Ⅳ:4,8,11K1,2=max{4,6,6,-10}=6;K2,3=max{3,4,4,-9}=4;K3,4=max{2,2,1,-11}=2;T=ΣK+Σtn=(6+4+2)+11=23天。参见教材P32。
