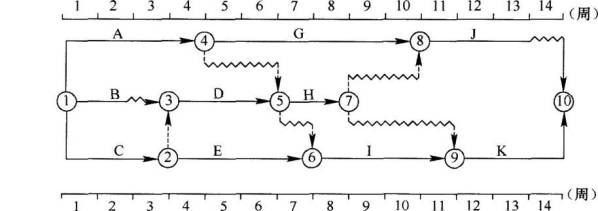

某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )周。

admin2022-08-02  26

问题 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差(  )周。A.均为1B.分别为4和1C.分别为2和1D.均为4

选项 A.均为1
B.分别为4和1
C.分别为2和1
D.均为4

答案 C

解析 本题考核的是双代号时标网络计划中总时差和自由时差的计算。工作B的总时差=14-(2+3+4+3)=2周;工作B的自由时差就是该工作箭线中波形线的水平投影长度,即1周。
