问题 某工程分3个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5d、4d、1d和3d、2d、3d,则甲、乙两个施工过程的流水步距为(  )d。A.3B.4C.5D.6

选项 A.3
B.4
C.5
D.6

答案 D

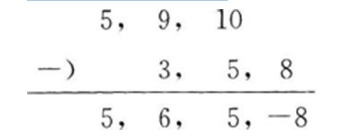

解析 本题考核的是流水步距的计算。本题的计算工程为:(1)各施工过程流水节拍的累加数列:施工过程甲:5,9,10;施工过程乙:3,5,8。(2)错位相减求得差数列:流水步距K=max[5,6,5,-8]=6d。
