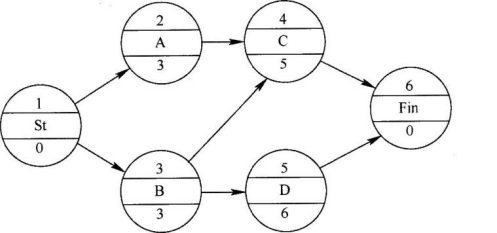

某工程单代号网络计划如下图所示(时间单位:d),工作C的最迟开始时间是( )。

admin2022-08-02  35

问题 某工程单代号网络计划如下图所示(时间单位:d),工作C的最迟开始时间是(  )。A.0B.1C.3D.4

选项 A.0
B.1
C.3
D.4

答案 D

解析 本题考核的是单代号网络计划中最迟开始时间的计算。工作i 的最迟开始时间LSi 等于该工作的最早开始时间ESi 与其总时差TFi 之和。ESA=0,EFA=3;ESB=0,EFB=3;ESC=3,EFC=8;ESD=3,EFD=9;工期为9d。TFC=9-8=1d, LSC=
ESC+ TFC=3+1=4d。
