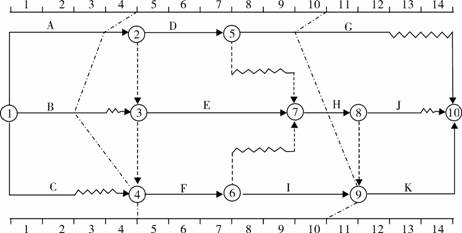

某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线

admin2022-08-02  24

问题 某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明()A.第4周末检查时工作B拖后1周,影响工期1周B.第4周末检查时工作A拖后1周,影响工期1周C.第10周末检查时工作I提前1周,工期提前1周D.第10周末检查时工作G拖后1周,影响工期1周E.第10周末检查时工作G拖后1周,但不影响工期

选项 A.第4周末检查时工作B拖后1周,影响工期1周
B.第4周末检查时工作A拖后1周,影响工期1周
C.第10周末检查时工作I提前1周,工期提前1周
D.第10周末检查时工作G拖后1周,影响工期1周
E.第10周末检查时工作G拖后1周,但不影响工期

答案 BE

解析 2022/2021版教材P100-102
选项A,第4周末检查时工作B拖后2周,影响工期1周;
选项C,第10周末检查时工作I 提前1周,但不影响工期;
选项D,第10周末检查时工作G拖后1周,但不影响工期。
