根据《标准施工招标文件》,承包人可同时索赔增加的成本,延误工期和相应利润的情形有

admin2022-08-02  36

问题 根据《标准施工招标文件》,承包人可同时索赔增加的成本,延误工期和相应利润的情形有()。A.发包人提供的工程设备不符合合同要求B.异常恶劣的气候条件C.监理人重新检查隐蔽工程后发现工程质量符合合同要求D.发包人原因造成工期延误E.施工过程中发现文物

选项 A.发包人提供的工程设备不符合合同要求
B.异常恶劣的气候条件
C.监理人重新检查隐蔽工程后发现工程质量符合合同要求
D.发包人原因造成工期延误
E.施工过程中发现文物

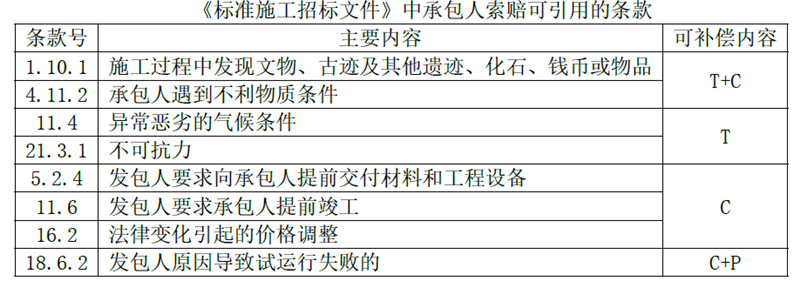

答案 ACD

解析 如果承包人因特别事件,妨碍其履行合同规定的任何义务,使其遭受延误和(或)招致增加费用,承包人有权根据[承包人的索赔]的规定要求:1)根据[竣工时间的延长]的规定,如果竣工已经或将受到延误,对任何此类延误给予延长期;2)如果是[特别事件的定义]中第1)至4)目所述的事件或情况,并且2)至4)目所述事件或情况发生在工程所在国时,对任何此类费用给予支付。
