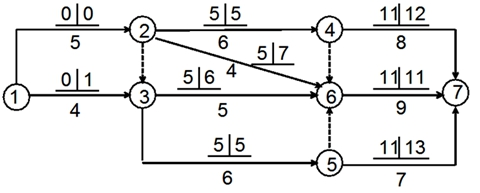

某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,

admin2022-08-02  32

问题 某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。A.关键线路有2条B.工作1-3与工作3-6的总时差相等C.工作4-7与工作5-7的自由时差相等D.工作2-6的总时差与自由时差相等E.工作3-6的总时差与自由时差不等

选项 A.关键线路有2条
B.工作1-3与工作3-6的总时差相等
C.工作4-7与工作5-7的自由时差相等
D.工作2-6的总时差与自由时差相等
E.工作3-6的总时差与自由时差不等

答案 ABD

解析 2022/2021版教材P46-55
选项A正确,关键线路有两条:①→②→④→⑥→⑦;①→②→③→⑤→⑥→⑦;
选项B正确,工作1-3与工作3-6的总时差相等,总时差为1;
选项C错误,工作4-7的自由时差为1,工作5-7的自由时差为2;
选项D正确,工作2-6的总时差与自由时差相等,均为2;
选项E错误,工作3-6的总时差与自由时差相等,均为1。
转载请注明原文地址:https://tihaiku.com/jzgc/308140.html

最新回复(0)
