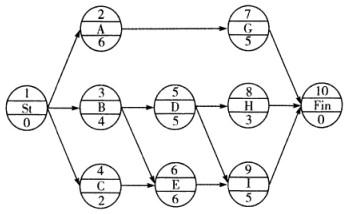

某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()
A . 计算工期为15B . 有两条关键线路C . 工作G的总时差和自由时差均为4D . 工作H的自由时差为2E . 工作D和I之间的时间间隔为1
选项
A . 计算工期为15
B . 有两条关键线路
C . 工作G的总时差和自由时差均为4
D . 工作H的自由时差为2
E . 工作D和I之间的时间间隔为1
答案
ACE
解析
关键线路只有1条:B—E—I。计算工期为4+6+5=15(天);G工作的总时差为15-11=4(天),G工作的自由时差为15-11=4(天);D工作最早完成是第9天,I工作最早开始是第10天,有1天的时间间隔;H工作的自由时差为15-(4+5+3)=3(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/29856.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
由于监理工程师原因引起承包商向业主索赔施工机械闲置费时,承包商自有设备闲置费一般
某灌注桩计量支付条款约定工程量以米计算,若设计长度为20米的灌注桩,承包人实
合同工程实施期间,如果出现招标工程量清单中措施项目缺项,承包人应将新增措施项目实
合同工程实施期间,如果出现设计图纸(含设计变更)与招标工程量清单任一项目的特征描
根据《建设工程工程量清单计价规范》(GB50500),关于暂列金额的说法,正确的
在计算工程量清单项目的综合单价时,应将该清单项目合价除以( )。A.清单工程量
根据《建设工程工程量清单计价规范》(GB50500-2013),关于投标人采用定
通过对施工成本计划按时间进行分解,在网络计划基础上,可获得项目进度计划的横道图。
某地下工程施工合同约定,计划4月份完成混凝土工程量450m3,合同单价均为600
某土方工程,计划总工程量为4800m3,预算单价为580元/m3,计划6个月内均
随机试题
Childrenarenatural-bornscientists.Theyhave【C1】______minds,andtheyare
[originaltext]M:DoyouthinkLaurawillaccepttheproposal?W:Noway!Q:W
Sincethereissuchanabundanceoffoodinthesea,itisunderstandableth
圣才电子书公司与蓝田有限公司签订了一份专有许可使用合同,则其()。A.可以向
安全教育的目的是提高全员安全素质、()和防止事故,从而实现安全生产。A.安
身体素质具有一定的遗传性。其遗传信息存在于人体细胞的哪一结构中?()A.中
痿证与痹证的鉴别要点是A.肢体关节肿胀与否 B.肢体关节疼痛与否 C.肌肉萎
下列反应中被6-巯基嘌呤抑制的是A.I→IMP B.AMP→ADP C.
2014年3月,H公司厂房及其所在的集体土地,因某高铁项目建设需要,被列入征地拆
存在()情况的,应当召开公司债券持有人会议A:保证人或者担保物发生重大变化B:
最新回复
(
0
)
