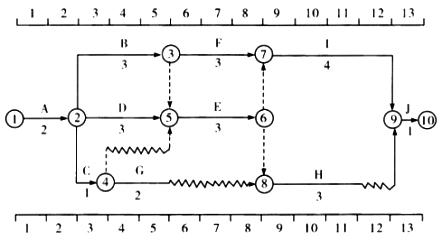

某建设工程的施工网络计划如图所示(时间单位:天),则该计划的关键线路有() A
某建设工程的施工网络计划如图所示(时间单位:天),则该计划的关键线路有() A
admin
2022-08-02
77
问题
某建设工程的施工网络计划如图所示(时间单位:天),则该计划的关键线路有()
A . ①—②—③—⑤—⑥—⑦—⑨—⑩B . ①—②—③—⑦—⑨—⑩C . ①—②—④—⑤—⑥—⑦—⑨—⑩D . ①—②—④—⑤—⑥—⑧—⑨—⑩E . ①—②—⑤—⑥—⑦—⑨—⑩
选项
A . ①—②—③—⑤—⑥—⑦—⑨—⑩
B . ①—②—③—⑦—⑨—⑩
C . ①—②—④—⑤—⑥—⑦—⑨—⑩
D . ①—②—④—⑤—⑥—⑧—⑨—⑩
E . ①—②—⑤—⑥—⑦—⑨—⑩
答案
ABE
解析
2022教材P152;2021教材P148
自始至终全部由关键工作组成的线路为关键线路,或线路上的工作持续时间最长的线路为关键线路。网络图上的关键线路可用双线或粗线标注:①—②—③—⑤—⑥—⑦—⑨—⑩、①—②—③—⑦—⑨—⑩和①—②—⑤—⑥—⑦—⑨—⑩的总工期均为13天。
转载请注明原文地址:https://tihaiku.com/jzgc/29848.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
根据《建设工程施工合同(示范文本)》(GF-2017-01),合同中有适用于变更
根据《建设工程工程量清单计价规范》(GB50500),关于暂列金额的说法,正确的
除专用合同条款另有约定外,发包人应在开工后28天内预付安全文明施工费总额的( )
根据《建设工程工程量清单计价规范》(GB50500-2013),关于投标人采用定
通过对施工成本计划按时间进行分解,在网络计划基础上,可获得项目进度计划的横道图。
某地下工程施工合同约定,3月份计划开挖土方量40000m3,合同单价为90元/m
关于施工图预算与施工预算区别的说法,正确的是( )。A.施工图预算的编制以施工定
在编制施工成本计划时,通常需要进行“两算”对比分析,“两算”指的是( )。A.施
施工项目经理部制定的某分部分项工程成本计划,属于( )成本计划。A.战略性 B
建设工程项目施工准备阶段的施工预算成本计划以项目实施方案为依据,采用( )编制形
随机试题
[originaltext]W:Today,inourstudio,(12)wearetalkingaboutchild-rearing,
WhenLindaheardthegoodnewsshetriedtosoundcasual,butherexcitementwas
任何个人和组织未经出版行政主管部门理部门、市场监督管理部门批准,不得从事经营出版
基于BIM技术的垂直交通管理主要指的是()。A.电梯管理 B.走廊管理 C.
一家公司通过购买另一家公司的普通股获得了所有者权益。该所有者权益占现有普通股的3
公民晚婚晚育,可以获得延长什么假期的奖励或者其他福利待遇()。A.工休假
()没有到期限,无须归还股本,每年有一笔固定的股息,但一般情况下没有表决权。A
期货从业人员在进行投资分析或者提出投资建议时,应当()。A.勤勉尽责、独立客观
下列哪些犯罪不属于只能在战时才构成的犯罪?()A.阻碍军人执行职务罪 B
在金融市场中,金融机构之间以货币借贷方式进行短期资金融通活动的市场称为( )。
最新回复
(
0
)
