某河道治理工程施工1 标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施

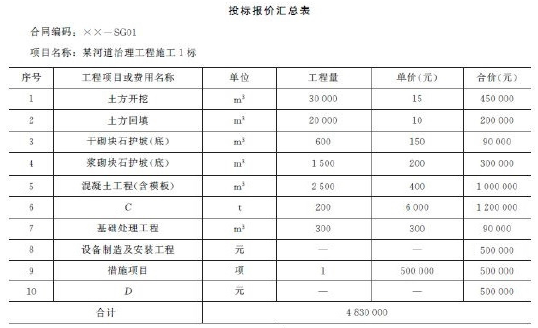

题库2022-08-02  65

问题 某河道治理工程施工1 标建设内容为新建一座涵洞,招标文件依据《水利水电工程标准施工招标文件》(2009 年版)编制,工程量清单采用清单计价格式。招标文件规定:(1)除措施项目外,其他工程项目采取单价承包方式;(2)投标最高限价490 万元,超过限价的投标报价为无效报价;(3)发包人不提供材料和施工设备,也不设定暂估价项目。投标截止时间10 天前,招标人未接到招标文件异议。在招标和合同管理过程中发生如下事件:事件1:投标人提交的投标报价修改函正本1 份,副本4 份,函明投标总报价优惠5%,随同投标文件递交了投标保证金,投标保证金来源于工程所在省分公司账户。评标公示期结束后第二天,未中标的投标人A向该项目招标投标行政监督部门投诉,以投标最高限价违反法律法规为由,要求重新招标。事件2:投标人B 提交了已标价工程量清单,投标报价汇总见下表。事件3:合同中关于砌体工程的计量和支付有如下约定:(1)砌体工程按招标图纸所示尺寸计算的有效砌筑体以m3 为单位计量;(2)浆砌块石砂浆按有效砌筑体以m3 为单位计量;(3)砌体工程中的止水设施、排水管、垫层及预埋件等费用,包含在砌体项目有效工程量单价中,不另行支付;(4)承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在措施项目费用中,不另行支付。1)依据背景资料,根据《中华人民共和国招标投标法实施条例》、《水利水电工程标准施工招标文件》(2009 年版)的相关规定,指出事件1 中投标人A 投标行为的不妥之处,并说明正确的做法。2)指出“投标报价汇总表”中的C 和D 所代表的工程项目或费用名称。3)事件2 中,投标报价表的表格组成中还包括哪些主表?4)指出并改正事件3 合同约定中的不妥之处。

选项

答案

解析 1)依据背景资料,根据《中华人民共和国招标投标法实施条例》、《水利水电工程标准施工招标文件》(2009 年版)的相关规定,指出事件1 中投标人A 投标行为的不妥之处,并说明正确的做法。
①投标报价修改函采取总价优惠方式不妥;
正确做法:应同时修改工程量清单中相应报价,并附修改后的单价分析表或措施项目表。
②投标保证金来源于工程所在省分公司帐户不妥;
正确做法:应来源于投标人A 基本帐户。
③投标人A 投诉行为不妥,投标人A 未在投标文件截止时间10 天前,对招标文件提出异议;
正确做法:应撤销投诉,对招标文件的异议应在投标截止时间10 日前
提出。
2)指出“投标报价汇总表”中的C 和D 所代表的工程项目或费用名称。
C 为钢筋制作与安装;
D 为暂列金额(或:其他项目)。
3)事件2 中,投标报价表的表格组成中还包括哪些主表?
主表还包括:工程项目总价表,分类分项工程量清单计价表,措施项目清单计价表,其他项目清单计价表,零星工作项目清单计价表。
4)指出并改正事件3 合同约定中的不妥之处。
①砌体工程按招标图纸计量不妥;
改正:砌体工程应按施工图纸计量。
②浆砌块石砂浆按有效砌筑体以m3 为单位计量不妥;
改正:浆砌块石砂浆包含在砌体项目单价中,不另行支付。
③承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在措施项目中不妥;
改正:应包含在砌体项目有效工程量单价中。
