某水利水电施工承包商与业主签订了一份堤防工程施工合同,签约合同价为580 万元,

免费题库2022-08-02  54

问题 某水利水电施工承包商与业主签订了一份堤防工程施工合同,签约合同价为580 万元,合同约定工期为68 天,2016 年9 月23 日开工,承包商工期每提前1 天获奖励2000 元,每拖后1 天支付违约金3000元,工程预付款为签约合同价的10%,开工前分两次支付,工程预付款的扣回与还清按公式计算R=A(C-F1S)/(F2-F1)S;F1=20%,F2=90%。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。在实际施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B 两项工作的作业时间分别延长了3 天和2 天,造成这两项工作分别窝工8 和10 个工日。工作C 未受影响。事件2:在工作D 施工时,主要施工设备出现故障,停工检修2 天,造成窝工20 个工日。事件3:在工作E 施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30 个工日,机械设备闲置3 个台班,闲置台班单价为300 元,材料费损失2 万元,因拆除重新施工使作业时间延长3 天。事件4:在工作F 施工时,因设计变更,造成施工时间增加2 天,多用人工15个工日,增加其他费用1 万元。事件5:截止2016 年10 月,承包人累计完成合同金额335 万元,2016 年11 月份监理人审核批准的合同金额202 万元。1)在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2)该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3)当地人工日工资单价为35 元/工日,窝工人工费补偿标准为20 元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?4)计算2016 年11 月份的工程预付款扣回金额,承包人实得金额(单位:万元,保留2 位小数)

选项

答案

解析 1)在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?
事件1 可以提出工期补偿和费用补偿要求,因为施工场地提供时间延长属于业主应承担的责任,而工作A 位于关键线路。
事件2 不能提出补偿要求,因为施工设备故障属于承包商应承担的风险。
事件3 可以提出费用补偿要求,因为业主提供的材料不合格应由业主承担责任。但由此增加的作业时间没有超过该项工作的总时差。
事件4 可以提出费用和工期补偿要求,因设计变更责任在业主,且工作F 位于关键线路。
2)该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?

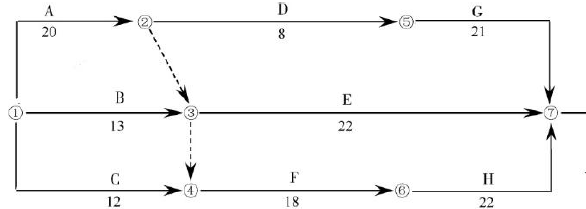

网络计划的关键线路为①→②→③→④→⑥→⑦→⑧,
计划工期为68 天,与合同工期相同。将图中各项工作的持续时间以实际持续时间代替,关键线路不变,实际工期为73 天。将业主负责的各项工作持续时间延长天数加到原计划中,计划出的关键线路不变,工期仍为73 天。所以该工程索赔工期为5 天,工期奖罚天数为0 天。
3)当地人工日工资单价为35 元/工日,窝工人工费补偿标准为20 元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?
承包商可得到的合理经济补偿总额为:
(8+10)×20+30×35+3×300+20000+15×35+10000=32835 元
4)计算2016 年11 月份的工程预付款扣回金额,承包人实得金额(单位:万元,保留2 位小数)
工程预付款=580×10%=58(万元)。
截止10 月预付款扣回:R=58×(335-20%×580)/(90%-20%)×580=31.29(万元)。
截止11 月合同累计完成金额为335+202>580×90%,所以11 月扣除预付款:58-31.29=26.71(万元)。

承包人实得金额:202-26.71=175.29(万元)。
