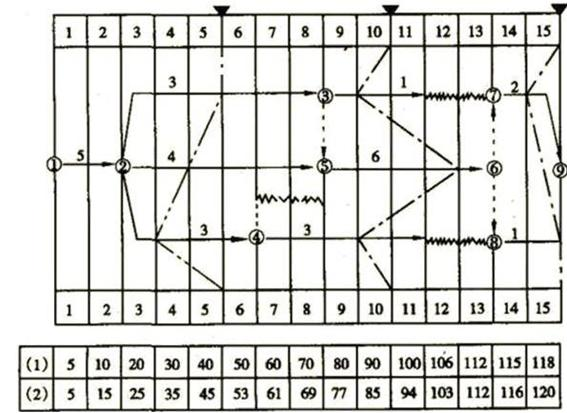

某工程的早时标网络计划如图所示。工程进展到第5月、第10月和第15月底时,分别检

admin2022-08-02  60

问题 某工程的早时标网络计划如图所示。工程进展到第5月、第10月和第15月底时,分别检查了工程进度,相应地绘制了三条实际进度前锋线,如图中的点划线所示。某工程时标网络计划(单位:月)和投资数据(单位:万元)注:1.图中每根箭线上方数值为该项工作每月计划投资2.图下方表格内:(1)栏数值为该工程计划投资累计值。(2)栏数值为该工程已完工程实际投资题计值。<1> 、计算第5月和第10个月底已完工程计划投资(累计值)各为多少?<2> 、分析第5月和第10个月底的投资偏差。<3> 、根据第5月和第10月底实际进度前锋线分析工程进度情况。

选项

答案

解析 1. 第5个月底,已完工程计划投资为:20+6+4=30(万元)
第10个月底,已完工程计划投资为:80+6×3=98(万元)
2. 第5个月底,已完工程计划投资为:20+6+4=30(万元)
第10个月底,已完工程计划投资为:80+6×3=98(万元)
3. 第5个月底,工程进度情况为:
②~③工作进度正常。
②~⑤工作拖延1个月,将影响工期1个月,因为是关键工作。
②~④工作拖延2个月,不影响工期,因为有2个月总时差。
第10个月底,工程进度情况为:
③~⑦工作拖延1个月,因为有2个月总时差,不影响工期。
⑤~⑥工作提前2个月,有可能缩短工期2个月,因为是关键工作。
④~⑧工作拖延1个月,但不影响工程进度,因为其有2个月的总时差。
转载请注明原文地址:https://tihaiku.com/jzgc/2721993.html

最新回复(0)
