某河道治理工程项目主要建设内容见下表,并计取独立费用(建设管理费、生产准备费、科

题库2022-08-02  80

问题 某河道治理工程项目主要建设内容见下表,并计取独立费用(建设管理费、生产准备费、科研勘测设计费、其他独立费用)等。相关费用及费率见下表。(计算保留两位小数)相关费用及费率表已知建设管理费费率为2.2%,辅助参数为100 万元,按照简化公式进行计算。工程建设监理费188.32 万元。生产准备费为54.55 万元。科研勘测设计费中工程科学研究试验费为一至四部分建安工作量的0.3%计算,工程勘测设计费为901 万元。其他独立费用为一至四部分建安工作量的0.8%计算。基本预备费费率为5%。价差预备费为500 万元。建设期利息为300 万元。【问题】1.根据上述资料完善工程部分总概算表。2.计算工程部分静态总投资。3.计算工程部分动态总投资。

选项

答案

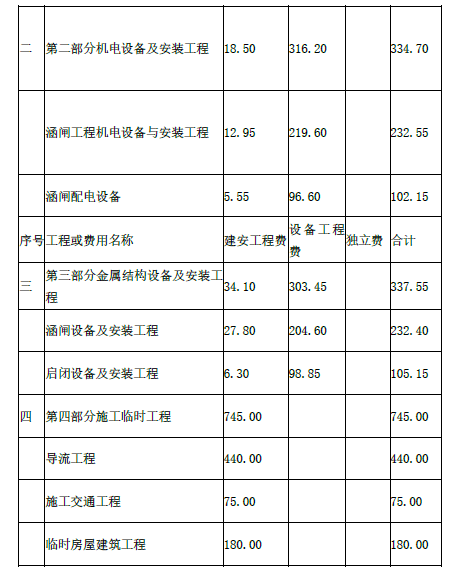

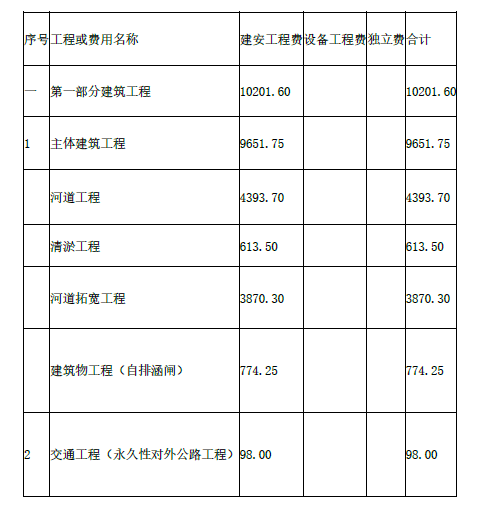

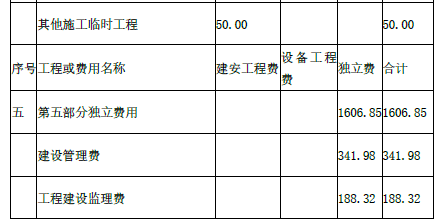

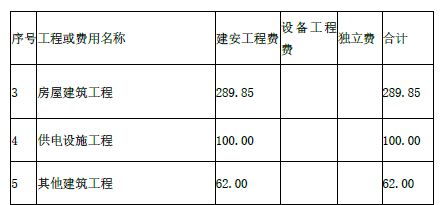

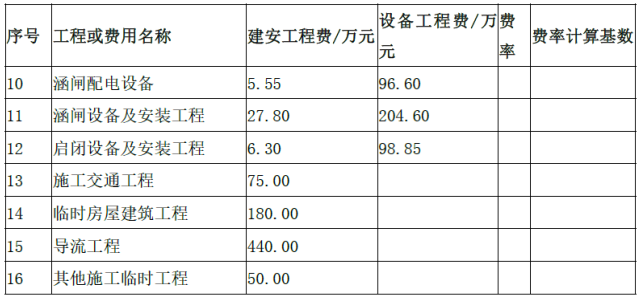

解析 问题1:(1)第一部分建筑工程:某河道工程工程部分静态总投资建筑工程=河道工程+清淤工程+河道拓宽工程+自排涵闸+永久性对外公路工程+房屋建筑工程+供电设施工程+其他建筑工程=4393.70+613.50+3870.30+774.25+98.00+289.85+100.00+62.00=10201.60(万元)(2)第二部分机电设备及安装工程:机电设备及安装工程=涵闸工程机电设备与安装工程+涵闸配电设备=12.95+219.60+96.60+5.55=334.70(万元)(3)第三部分金属结构设备及安装工程:金属结构设备及安装工程=涵闸设备及安装工程+启闭设备及安装工程=27.80+204.60+6.30+98.85=337.55(万元)(4)第四部分施工临时工程:施工临时工程= 导流工程+ 施工交通工程+ 临时房屋建筑工程+ 其他施工临时工程=440.00+75.00+180.00+50.00=745.00(万元)(5)第一至四部分合计=10201.60+334.70+337.55+745.00=11618.85(万元)第一至四部分建安工程量合计=11618.85-219.60-96.60-204.60-98.85=10999.20(万元)(6)第五部分独立费用:建设管理费=一至四部分建安工作量×2.2%+100=10999.20×2.2%+100=341.98(万元)工程建设监理费=188.32(万元)生产准备费=54.55(万元)科研勘察设计费=10999.20×0.3%+901.00=934.00(万元)其他独立费用=10999.20×0.8%=87.99(万元)独立费用合计=341.98+188.32+54.55+934.00+87.99=1606.84(万元)(7)—至四部分建安工程费合计=10999.20(万元)一至五部分设备工程费合计=219.60+96.60+204.60+98.85=619.65(万元)一至五部分工程部分投资合计=一至四部分合计+独立费=11618.85+1606.84=13225.69(万元)(5)基本预备费:基本预备费=一至五部分工程部分投资合计×5%=661.29(万元)工程部分总概算单位:万元问题2:工程部分静态总投资=一至六部分投资合计=13886.99(万元)问题3:工程部分动态总投资= 工程部分静态总投资+ 价差预备费+ 建设期利息=13886.99+500.00+300.00=14686.99(万元)
