某水生态工程,合同工期20个月,合同开工日期是2019年1月。施工单位进场后,编

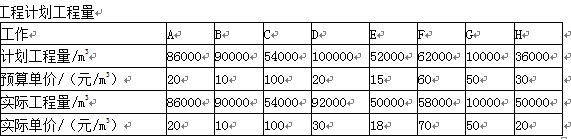

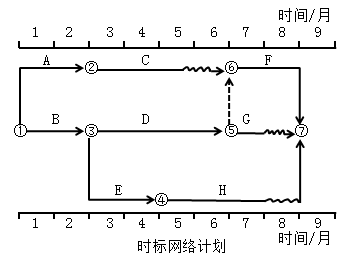

最全题库2022-08-02  59

问题 某水生态工程,合同工期20个月,合同开工日期是2019年1月。施工单位进场后,编制了时标网络计划(下图)和工程计划工程量(下表),监理机构审核批准了该计划。假设每项工作施工期内施工强度相等。施工期间,由于发包人原因,工作H的开始时间比计划开始时间推迟1个月,且由于地质等不良因素,导致工作H的工程量增加,增加的工程量使该工作持续时间延长了1个月,  【问题】  1.计算该工程每月拟完工程计划投资、累计拟完工程计划投资、每月已完工程计划投资、累计已完工程计划投资、每月已完工程实际投资、累计已完工程实际投资,计算结果填入下表中。2.列式计算9月末的投资偏差和进度偏差(用投资额表示)。

选项

答案

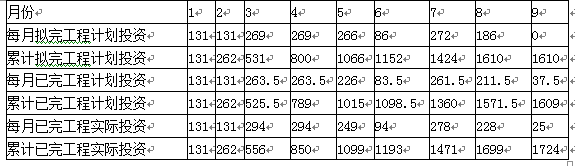

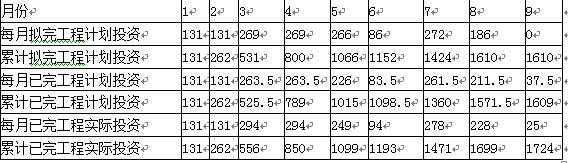

解析 问题1:  投资统计表 单位:万元问题2:  投资偏差=累计已完工程实际投资-累计已完工程计划投资=1724-1609=115(万元),投资超支115万元。  进度偏差=累计拟完工程计划投资-累计已完工程计划投资=1610-1609=1(万元),进度滞后1万元。
转载请注明原文地址:https://tihaiku.com/jzgc/2721957.html

最新回复(0)
