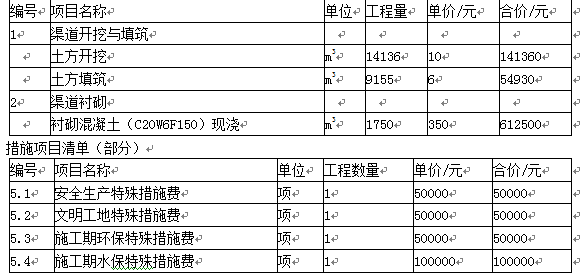

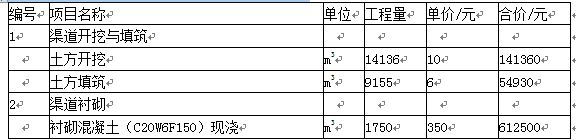

某大型引水工程,建设内容包括渠道、分水口、倒虹吸、PCCP管道等工程。发包人和承

考试题库2022-08-02  21

问题 某大型引水工程,建设内容包括渠道、分水口、倒虹吸、PCCP管道等工程。发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。合同中部分标价工程量清单见下表。土方自然方和压实方的换算系数为0.85。(计算数据取整)  分类分项工程量清单(部分)【事件】  事件1:土方开挖过程中遇到孔洞,必须超挖一部分,监理人进行了工程量计量。结算时,承包人以监理人已计量为理由,要求对超挖部分给予工程款支付。  事件2:渠道开挖土方可全部用来进行土方填筑。  事件3:工程完成后,土方筑堤按照图纸计算为8950m3,因此监理人按照8950m3进行土方筑堤工程结算。承包人要求按照工程量清单中的9155m3进行结算。  事件4:浇筑渠底板厚度20cm,在浇筑混凝土时,混凝土工程中150根预埋管,每个截面积0.08m2。  事件5:承包人要求措施项目中的安全生产特殊措施费于开工前一次性支付。  【问题】  1.事件1,承包人的要求是否合理?请说明理由。  事件1:土方开挖过程中遇到孔洞,必须超挖一部分,监理人进行了工程量计量。结算时,承包人以监理人已计量为理由,要求对超挖部分给予工程款支付。2.事件2,根据工程量清单计算渠道开挖的弃土量。  事件2:渠道开挖土方可全部用来进行土方填筑。事件3:工程完成后,土方筑堤按照图纸计算为8950m3,因此监理人按照8950m3进行土方筑堤工程结算。承包人要求按照工程量清单中的9155m3进行结算。  土方自然方和压实方的换算系数为0.85。(计算数据取整)3.事件3,承包人的要求是否合理?请说明理由。事件3:工程完成后,土方筑堤按照图纸计算为8950m3,因此监理人按照8950m3进行土方筑堤工程结算。承包人要求按照工程量清单中的9155m3进行结算。 4.事件4,渠底板应扣除多少混凝土工程量?请说明理由。  事件4:浇筑渠底板厚度20cm,在浇筑混凝土时,混凝土工程中150根预埋管,每个截面积0.08m2。5.事件5,承包人的要求是否合理?请说明理由。  事件5:承包人要求措施项目中的安全生产特殊措施费于开工前一次性支付。

选项

答案

解析 问题1:
  不合理。土方开挖工程量应是按照设计图纸图示轮廓尺寸范围以内的有效自然方体积计量,超挖部分不予计量。超挖部分费用已分摊至土方开挖单价中,不再另行支付,
问题2:
  土方填筑工程需要自然方量:9155/0.85=10771(m3)
  弃土量=开挖自然方-土方填筑工程需要自然方量=14136-10771=3365(m3)
问题3:
  不合理。清单工程量是估算工程量,不是结算工程量。结算工程量应以设计图示尺寸计算填筑体的有效压实方体积计量。
问题4:
  0m3。截面积小于0.1m2的孔洞、排水管、预埋管和凹槽等的工程量不予扣除。
问题5:
  不合理。总价项目的支付应根据合同总价支付分解表所表示的阶段性进行计量并支付。
