某河道治理工程,主要建设内容包括河道疏浚、原堤加高、新堤建设,发包人和承包人按照
某河道治理工程,主要建设内容包括河道疏浚、原堤加高、新堤建设,发包人和承包人按照
资格题库
2022-08-02
18
问题

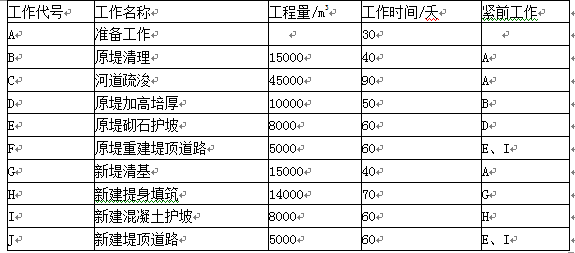

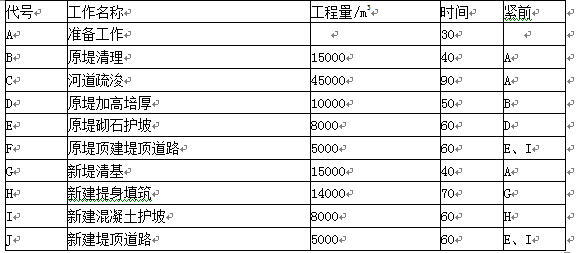

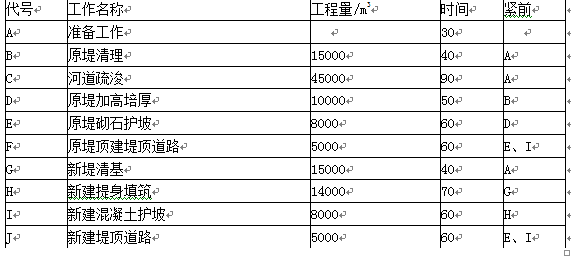

某河道治理工程,主要建设内容包括河道疏浚、原堤加高、新堤建设,发包人和承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工承包合同。合同约定9个月(每月均按30天计算)。2019年5月1日开工。工作明细表如下。 工作明细表

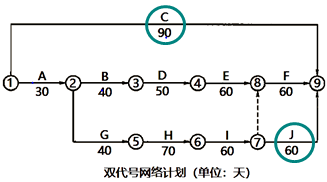

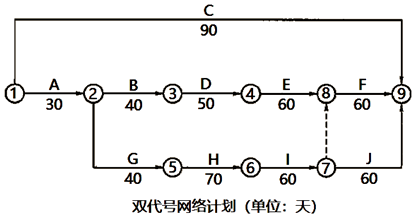

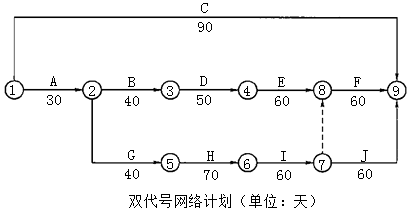

【事件】 事件1:承包人根据工作明细表编制双代号网络计划见下图。

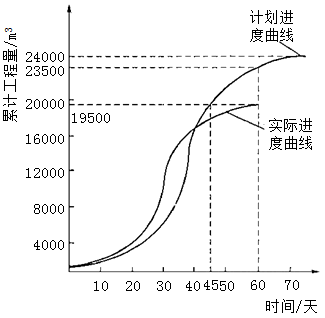

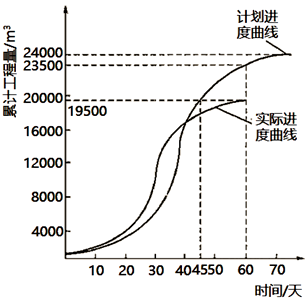

事件2:按照承包人目前的资源配置,堤基清理(包括原堤清理和新堤清基)的施工强度为500m3/天。 事件3:堤身填筑(包括原堤加高培厚和新堤堤身填筑)工程进度曲线见下图。
【问题】 1.请指出事件1中网络计划逻辑关系错误之处,并依据正确的网络计划确定计算工期和关键工作
2.根据事件2判断承包人资源配置能否满足要求。 事件2:按照承包人目前的资源配置,堤基清理(包括原堤清理和新堤清基)的施工强度为500m3/天。
3.根据事件3判断第60天堤身填筑工程实际进度与计划进度比较提前(或拖后)的工程量、提前(或拖后)时间,并预测未来的工期(假设其他工作按原计划进行)。
选项
答案
解析
1.工作C、工作J逻辑关系错误。
C的紧前工作是A,图中显示C无紧前工作;J的紧前工作是E、I,图中显示J的紧前工作只有I。
计算工期为260天。关键工作为:A、G、H、I、F、J。
2.根据时标网络计划,堤基清理计划第30~70天完成,共40天,工程量为15000+15000=30000(m3)
计划施工强度为:30000/40=750(m3/天)。
目前的资源配置500m3/天<750m3/天,不能满足计划施工强度要求。
G工作:375m3×40=15000m3
B工作:125m3×40天+500m3×20天=15000m3
资源配置满足计划施工强度要求。
3.第60天实际进度比计划进度拖后,拖后工程量23500-19500=4000,拖后事件60-45=15(天)。
按照目前的施工速度,工期要比原计划拖延。
原堤加高培厚:10000/50=200(m3/天),新建堤身填筑:14000/70=200(m3/天),原计划为200m3/天。
第60天尚剩余工程量24000-19500=4500(m3)。按原施工速度尚需4500/200=22.5(天),而距离工程原计划完成时间第70天需要10天。因此该工作若按原施工速度施工,工期延误12.5天。因H工作为关键工作,工期将拖延12.5天。
转载请注明原文地址:https://tihaiku.com/jzgc/2721890.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
外国人和外国企业按法律规定必须要委托代理的情况是()A.所有外国人 B.所
外国人和外国企业在我国申请注册商标必须委托国家认可的商标代理组织代理。()
转让注册商标的,转让人和受让人只须签订转让协议,无须向商标局提出申请。()
“四化建设”就是大力推进工商行政管理制度化、规范化、程序化、()建设。A.科
工程师甲根据其单位指派开发出某种碳酸饮料配方后,单位对该配方采取了全面的保密措施
“四高目标”,即建设高素质的队伍,运用高科技的手段,实现()的监管,达到高质
反腐倡廉建设必须坚持标本兼治、专项治理、惩防并举、注重预防的方针。()
现行法律对诉前临时禁令的适用规定了()条件。A.申请主体为专利权人和利害关系人。
知识产权管理,是关于一系列()行为的系统工程。A.经济 B.贸易
知识产权管理的主要内容包括()。A.知识产权的取得管理 B.知识产权的经营
随机试题
斯宾塞对社会学的贡献,在于他在科学分类中提出了建立社会学的构想。()
A. B. C. D.
反映企业盈利能力的指标有()。A.净资产收益率 B.销售毛利率 C.贡献毛益
从施工组织设计角度来看,混凝土工程施工的重要设计问题包括()。A.混凝土施工
区域活动设计 请以“美丽的春天”为主题,创设6个适宜在大班开展的游戏区域。要求
在商业银行的经营过程中,()决定其风险承担能力。A.资产规模和商业银行的风
水肿概念
熄灯巡视指夜间熄灯开展的巡视,重点检查设备有无电晕、放电,接头有无过热现象。
根据《商业银行资本管理办法(试行)》,商业银行应在最低资本要求和储备资本要求之上
某重力坝的抗滑稳定计算受力简图如图所示,已知水压力、自重、扬压力分别为5KN、
最新回复
(
0
)
