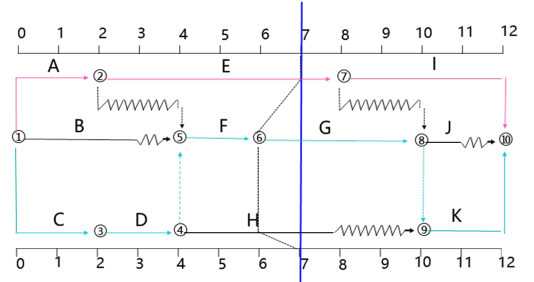

某双代号时标网络图如下,其实际进度前锋线如下图所示,计划工期为12周,根据前锋线

练习题库2022-08-02  68

问题 某双代号时标网络图如下,其实际进度前锋线如下图所示,计划工期为12周,根据前锋线下列说法正确的是(   )。A.工作E进度正常,不影响总工期B.工作G进度拖延1周,影响总工期1周C.工作H进度拖延1周,影响总工期1周D.工作I最早开始时间若调后1周,不影响总工期E.分析实际进度前锋线,若将K工作压缩1周,总工期不变

选项 A.工作E进度正常,不影响总工期
B.工作G进度拖延1周,影响总工期1周
C.工作H进度拖延1周,影响总工期1周
D.工作I最早开始时间若调后1周,不影响总工期
E.分析实际进度前锋线,若将K工作压缩1周,总工期不变

答案 ABE

解析
