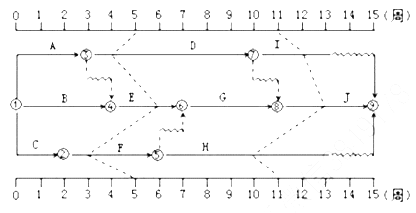

某工程双代号时标网络计划执行到第 5 周和第 11 周时,检查其实际进度如下图前

资格题库2022-08-02  43

问题 某工程双代号时标网络计划执行到第 5 周和第 11 周时,检查其实际进度如下图前锋线所示, 由图可以得出的正确结论有(   )。A.第 5 周检查时,工作 D 拖后 1 周,不影响总工期B.第 5 周检查时,工作 E 提前 1 周,影响总工期C.第 5 周检查时,工作 F 拖后 2 周,不影响总工期D.第 11 周检查时,工作 J 提前 2 周,影响总工期E.第 11 周检查时,工作 H 拖后 1 周,不影响总工期

选项 A.第 5 周检查时,工作 D 拖后 1 周,不影响总工期
B.第 5 周检查时,工作 E 提前 1 周,影响总工期
C.第 5 周检查时,工作 F 拖后 2 周,不影响总工期
D.第 11 周检查时,工作 J 提前 2 周,影响总工期
E.第 11 周检查时,工作 H 拖后 1 周,不影响总工期

答案 ABDE

解析 本题考查的是前锋线检查法。关键线路是 B、E、G、J。选项 C,第 5 周检查时,工作 F 拖后 2 周,工作 F 总时差为 1,拖后总工期 1 周。
转载请注明原文地址:https://tihaiku.com/jzgc/2721307.html

最新回复(0)
