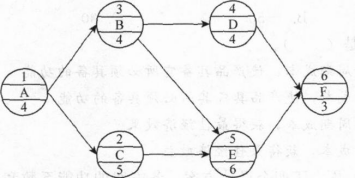

某工程的网络计划如下图所示(时间单位:天),图中工作B和E之间、工作C和E之间的时间间隔分别是( )天。
A.1和0B.5和4C.0和0D.4和4
选项
A.1和0
B.5和4
C.0和0
D.4和4
答案
A
解析
工作B和E之间的时间间隔一工作E的最早开始时间一工作B的最早完成时间=9—8=1(天)。工作C和E之间的时间间隔一工作E的最早开始时间一工作C的最早完成时间=9-9=0(天)。
转载请注明原文地址:https://tihaiku.com/jzgc/2721059.html
本试题收录于:
目标控制水利工程题库监理工程师分类
目标控制水利工程
监理工程师
相关试题推荐
各级工商行政管理部门负责商标注册和管理工作。()
出版单位使用他人作品时,支付报酬必须遵循的原则中不包括()。A.平等原则
发明专利申请人可以向下列哪些保藏单位提交发明所涉及的生物材料样品()A.国务
下列各项活动中,哪一项必须由与现行工作无直接责任者来进行?()A.合同评审
工程师甲根据其单位指派开发出某种碳酸饮料配方后,单位对该配方采取了全面的保密措施
单位或个人接受其他单位或个人委托所完成的发明创造,若没关于专利权归属的协议,则申
实施商标战略以来,国家工商总局连续四年发布了()系统介绍商标工作最新发展成果
确定申请是否具有新颖性的时间点是()。A.申请日 B.公告日 C.首次公
在对专利申请进行新颖判断时,我国采取的时间标准是发明日。()
证明商标是指由对某种商品或者服务具有监督能力的组织所控制,而由该组织以外的单位或
随机试题
Itisallverywelltoblametrafficjams,thecostofpetrolandthequick
Geneticallymodified(GM)foodstuffsareheretostay.That’snottosaythat
手足心汗出,与之相关的脏是()A.肝 B.心 C.脾 D.肾 E.
A.铬黑T指示剂 B.结晶紫指示剂 C.紫脲酸铵指示剂 D.酚酞指示剂
我国教育目的制定的指导思想和理论基础是( )。A.社会本位价值取向 B.
下列各项不属于招标师的工作规范的是()。A.不得采取不正当的手段侵犯同行的权益
患者男性40岁,缺失,3年前行全冠固位体固定义齿修复,现基牙松动。基牙松动的原因
聚氯乙烯管道粘结连接,下列可以作为粘结剂的是( )。A.乙烯 B.丙酮 C.
已知在双代号网络计划中,某工作有2项紧前工作,它们的最早完成时间分别为18天和2
根据《质量管理体系基础和术语》GB/T19000-2008/ISO9000:20
最新回复
(
0
)
