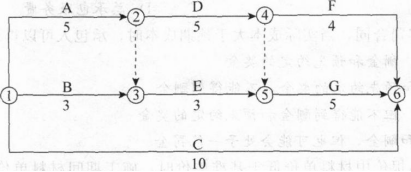

某工程网络计划如下图所示(时间单位:天),图中工作E的最早完成时间和最迟完成时间

题库2022-08-02  43

问题 某工程网络计划如下图所示(时间单位:天),图中工作E的最早完成时间和最迟完成时间分别是(   )天。A.8和10B.5和7C.7和10D.5和8

选项 A.8和10
B.5和7
C.7和10
D.5和8

答案 A

解析 工作E的紧前工作为工作A和B,工作E的最早完成为5+3=8(天)。该工程总工期为15天,工作E的紧后工作为工作G,工作G的最早开始时间为15—5=10(天),则工作E的最迟完成时间为10天。
转载请注明原文地址:https://tihaiku.com/jzgc/2721057.html

最新回复(0)
